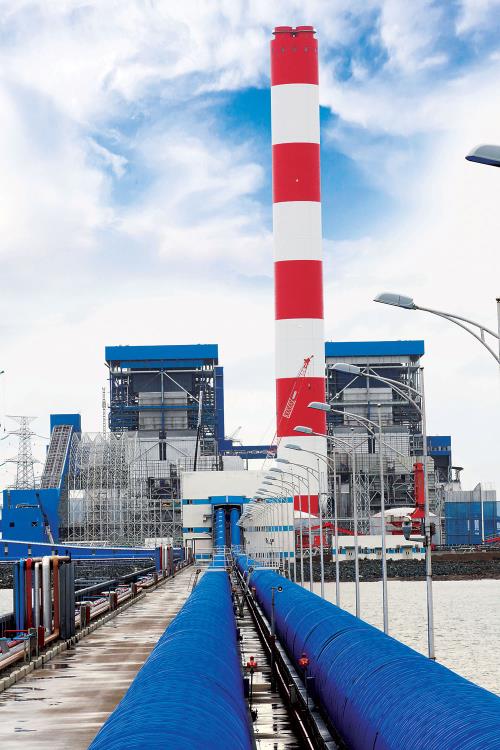

Chuẩn bị chạy thử nghiệm tổ máy số 1 Nhà máy Nhiệt điện Thái Bình
Tập đoàn Điện lực Việt Nam cho biết, hiện tại, Ban Quản lý Dự án Nhiệt điện Thái Bình cùng nhà thầu thi công, đơn vị tư vấn giám sát Fichtner GmbH & Co. KG (Đức) tiếp tực thực hiện các thử nghiệm theo quy trình kỹ thuật tiến đến phát điện thương mại tổ máy số 1 vào quý IV năm 2017.
Theo EVN, việc đóng nhận điện thành công máy biến áp chính để chuẩn bị tiến tới chạy thử nghiệm tổ máy số 1 Nhà máy Nhiệt điện Thái Bình đạt sớm hơn so với tiến độ kế hoạch của Tập đoàn là một trong những mốc quan trọng đảm bảo tiến độ lắp đặt tổ máy số 1 nói riêng và tiến độ của cả dự án nói chung, góp phần hoàn thành toàn bộ công trình vào đầu năm 2018.
Dự án Nhà máy Nhiệt điện Thái Bình được xây dựng tại xã Mỹ Lộc, huyện Thái Thụy do Tập đoàn Điện lực Việt Nam làm chủ đầu tư, Tổng Công ty Phát điện 3 là đơn vị quản lý dự án, có tổng vốn đầu tư trên 26,5 nghìn tỷ đồng. Nhà máy gồm 2 tổ máy với tổng công suất 600 MW và do Tập đoàn Marubeni - Nhật Bản đảm nhiệm vai trò đơn vị tổng thầu EPC. Sau khi đưa vào vận hành thương mại, nhà máy sẽ cung cấp sản lượng điện hàng năm đạt khoảng 3,276 tỷ kWh.
Theo dự kiến ban đầy dự án sẽ hoàn thành vào ngày 30/9/2016.
Việc đảm bảo tiến độ xây dựng và hoàn thành nhà máy có ý nghĩa to lớn trong việc đảm bảo cung cấp điện năng cho phát triển kinh tế - xã hội của tỉnh Thái Bình nói riêng và một số tỉnh lân cận của Đồng bằng Bắc Bộ nói chung cũng như hệ thống điện Quốc gia./.
- Từ khóa :
- Nhà máy nhiệt điện thái bình
- nhiệt điện
- EVN
Tin liên quan
-
Kinh tế Việt Nam
Tổ công tác của Thủ tướng Chính phủ kết luận kiểm tra tại EVN
15:34' - 15/09/2016
Tập đoàn Điện lực Việt Nam đã thực hiện cơ bản các nhiệm vụ, đầy đủ, đúng kết luận, chỉ đạo của Chính phủ, Thủ tướng Chính phủ giao.
-
Kinh tế Việt Nam
EVN khẩn trương khắc phục sự cố Thuỷ điện Sông Bung 2
13:41' - 14/09/2016
Thứ trưởng Cao Quốc Hưng đánh giá cao sự phối hợp của các đơn vị tại hiện trường để khắc phục sự cố và yêu cầu tất cả các đơn vị tham gia cứu hộ, cứu nạn tập trung tìm kiếm 2 công nhân bị mất tích.
-
Phân tích doanh nghiệp
EVN chủ động đối phó với áp thấp nhiệt đới và mưa lũ
15:44' - 12/09/2016
EVN yêu cầu các đơn vị triển khai phương án phòng chống để đối phó với áp thấp nhiệt đới, bão, đảm bảo an toàn cung cấp điện.
-
Kinh tế Việt Nam
EVN đề xuất khẩn trương làm đường dây 500 kV từ Vũng Áng – Dốc Sỏi – Pleiku
18:55' - 08/09/2016
EVN đề xuất Chính phủ khẩn trương xây dựng đường dây 500 kV từ Vũng Áng – Dốc Sỏi – Pleiku để tăng thêm khả năng truyền tải điện từ miền Bắc vào miền Trung khoảng 5 tỷ kWh/năm.
Tin cùng chuyên mục
-
Chuyển động DN
Vietravel Airlines hoàn 100% vé do ảnh hưởng sự cố va chạm tàu bay với chim
19:04' - 14/07/2025
Sự cố vừa qua khiến 7 chuyến bay của Vietravel Airlines bị huỷ trong hai ngày 13-14/7 và ảnh hưởng dây chuyền chậm chuyến của một số chuyến bay khác.
-
Chuyển động DN
Lọc dầu Nghi Sơn sẽ vận hành ổn định ở công suất tối ưu trong nửa cuối năm
17:22' - 14/07/2025
Trong nửa cuối năm 2025, Công ty TNHH Lọc Hóa Dầu Nghi Sơn (NSRP) sẽ tiếp tục duy trì vận hành ổn định với công suất tối ưu nhà máy lọc dầu Nghi Sơn để đảm bảo nguồn cung xăng dầu cho thị trường.
-
Chuyển động DN
Manulife nâng cao kiến thức y tế cho đội ngũ tư vấn viên
16:33' - 14/07/2025
Sáng kiến này góp phần nâng cao chuẩn mực tư vấn viên bảo hiểm, đồng thời thể hiện cam kết của Manulife Việt Nam trong việc đồng hành cùng khách hàng trên hành trình sống khỏe mỗi ngày.
-
Chuyển động DN
Đảm bảo nguồn cung than cho các nhà máy nhiệt điện trong EVN 6 tháng cuối năm
13:00' - 14/07/2025
Tập đoàn Điện lực Việt Nam (EVN) và Tập đoàn Công nghiệp Than – Khoáng sản Việt Nam (TKV) vừa họp bàn về kế hoạch cung cấp than cho sản xuất điện 6 tháng cuối năm 2025.
-
Chuyển động DN
Khắc phục sự cố trên đường dây 110kV Nông Cống – Nghi Sơn
12:49' - 14/07/2025
Công ty Điện lực Thanh Hóa đã triển khai các phương án theo đúng quy trình xử lý sự cố, đồng thời nhanh chóng thực hiện các giải pháp nhằm đảm bảo cấp điện kịp thời.
-
Chuyển động DN
Tân cảng Sài Gòn tiếp nhận 12 cẩu cao cấp khung Genma - Kalmar RTG6+1
12:49' - 12/07/2025
Tổng công ty Tân cảng Sài Gòn đã hoàn thành tiếp nhận 12 cẩu khung Genma - Kalmar RTG6+1. Đây là loại cẩu có kỹ thuật cao nhất so với thị trường Việt Nam hiện nay.
-
Chuyển động DN
Biến sản phẩm nghệ thuật thành “hàng hóa đặc biệt” để xuất khẩu
21:37' - 11/07/2025
Chiều nay (11/7) tại Bảo tàng Lịch sử Quốc gia, đã chính thức diễn ra Đại hội Hiệp hội Phát triển Công nghiệp Văn hóa Việt Nam lần thứ I nhiệm kỳ 2025 – 2030.
-
Chuyển động DN
Ethiopian Airlines ký kết hợp tác với nhiều doanh nghiệp và mở đường bay đến Việt Nam
20:31' - 11/07/2025
Ethiopian Airlines đã chính thức bổ nhiệm công ty Deks Air Vietnam làm Tổng đại lý bán vé và dịch vụ (GSSA) của mình.
-
Chuyển động DN
Phó Thủ tướng Trần Hồng Hà: Tổng công ty ACV đổi mới toàn diện mô hình quản trị theo hướng hiện đại
20:18' - 11/07/2025
Một điểm đột phá quan trọng của ACV được Phó Thủ tướng chỉ rõ là phải đổi mới toàn diện mô hình quản trị theo hướng hiện đại, dựa trên các chỉ số tài sản, vốn và hiệu quả kinh doanh.
