BNEWS Ban Quản lý đường sắt đô thị TPHCM cho biết, ngày 13/7, đơn vị cùng nhà thầu đã đóng điện trạm biến áp Bình Thái, một trong hai “trái tim” của hệ thống điện tuyến metro số 1 Bến Thành – Suối Tiên.
Cùng ngày, đoàn tàu số 6 và số 7 của tuyến metro số 1 đã cập cảng Khánh Hội.
Ông Hoàng Mai Tùng, Phó Giám đốc Ban Quản lý dự án 1 (Ban Quản lý đường sắt đô thị Tp. Hồ Chí Minh) cho biết, việc đóng điện trạm Bình Thái là bước chuyển giai đoạn từ sử dụng điện tạm sang sử dụng điện vĩnh cửu, chuẩn bị cho các hoạt động kiểm tra và vận hành thử.
Sau khi đóng điện, các đơn vị sẽ tiến hành thử nghiệm thiết bị tại khu vực depot (bao gồm các tòa nhà vận hành và bảo dưỡng, xưởng bảo dưỡng, bãi đỗ, nhà vệ sinh tàu...) và các nhà ga.
Trạm biến áp Tân Cảng và trạm biến áp Bình Thái có nhiệm vụ tiếp nhận điện cung cấp cho tuyến metro số 1.Dự kiến, trạm Tân Cảng sẽ đóng điện cuối năm 2021, khi đó dự án sẽ có đầy đủ nguồn điện vĩnh cửu cung cấp cho việc chạy tàu và vận hành tuyến.

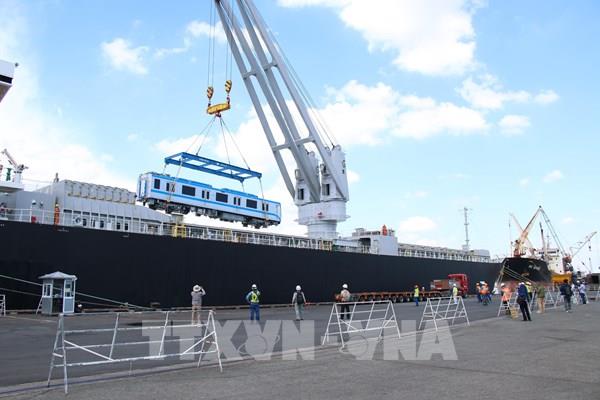

Cũng trong sáng 13/7, tàu vận chuyển đã đưa hai đoàn tàu số 6 và số 7 của tuyến metro số 1 từ Nhật Bản về tới cảng Khánh Hội (Quận 4, Tp. Hồ Chí Minh).Chiều cùng ngày, việc bốc dỡ hai đoàn tàu lên các xe chuyên dụng bắt đầu được thực hiện.
Dự kiến từ nay đến 16/7, nhà thầu sẽ vận chuyển lần lượt các đoàn tàu về depot Long Bình (thành phố Thủ Đức) và đặt lên các đường ray tại depot.
Việc vận chuyển lần này được đơn vị vận chuyển siết chặt nhằm đảm bảo phòng, chống dịch, số lượng công nhân, kỹ sư được giới hạn để đảm bảo giãn cách, phải xét nghiệm và đảm bảo 5K suốt quá trình làm việc.Đợt này, đơn vị vận chuyển cũng sử dụng thiết bị chuyên chở hiện đại hơn; trong đó, xe chuyên dụng là dạng module ghép trục, có thể lái được tất cả các bánh, có chức năng nâng hạ độ cao và có thể kéo được cả hai đầu.
Trước đó, tháng 10/2020, đoàn tàu đầu tiên của metro số 1 được lắp đặt thành công tại depot Long Bình.Đến nay, đã có 7 đoàn tàu trong tổng số 17 đoàn tàu của tuyến metro số 1 đã về tới Tp. Hồ Chí Minh.
Về kế hoạch vận hành thử, ông Hoàng Mai Tùng cho biết, chạy thử tuyến số 1 có rất nhiều giai đoạn từ yêu cầu đơn giản đến phức tạp, để đáp ứng các yêu cầu nghiêm ngặt về an toàn trong vận hành.Theo kế hoạch, việc chạy thử dự kiến thực hiện vào cuối năm 2021 khi các hệ thống liên quan chạy tàu được lắp đặt và thử nghiệm phối hợp giữa các hệ thống với nhau thành công.
Tuy nhiên, do dịch COVID-19 phức tạp, kế hoạch vận chuyển và điều động nhiều thiết bị và chuyên gia bị ảnh hưởng, có thể thời gian chạy thử sẽ phải điều chỉnh.
Theo ông Hoàng Mai Tùng, trước khi tiến hành thử nghiệm với toàn bộ hệ thống chạy tàu gồm 11 hệ thống, tiêu biểu như hệ thống thông tin tín hiệu, cấp điện trên cao, đường ray, giám sát tàu..., các đoàn tàu phải được tiến hành thử nghiệm kết hợp với từng hệ thống.Việc có thêm số lượng đoàn tàu được nhập khẩu, chuyên gia tư vấn và kỹ sư Việt Nam sẽ bắt đầu kiểm tra giao nhận, chuẩn bị cho kiểm tra chạy thử và kết hợp thử nghiệm với từng hệ thống riêng biệt.

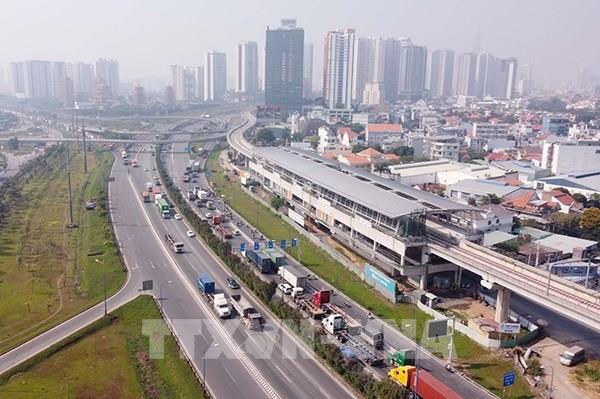

Dự án xây dựng tuyến metro số 1 có tổng chiều dài 19,7 km, với 14 nhà ga, sử dụng nguồn vốn ODA của Nhật Bản.Hiện dự án đã hoàn thành 87% tổng khối lượng. Trong số đó, gói thầu CP1a đoạn ngầm từ ga Bến Thành đến ga Nhà hát Thành phố đạt 91,7%; CP1b đoạn ngầm từ ga Nhà hát Thành phố đến ga Ba Son đạt 98,3%; CP2 (đoạn trên cao và depot) đạt 93,63%; CP3 mua sắm thiết bị cơ điện, đầu máy toa xe, đường ray và bảo dưỡng về thiết bị đạt 72,7%./.
Tin liên quan
Liên danh NJPT tạm dừng một số dịch vụ cho dự án metro số 1 Bến Thành – Suối Tiên
Liên danh NJPT của dự án tuyến metro số 1 Tp. Hồ Chí Minh (Bến Thành – Suối Tiên) vừa có văn bản thông báo dừng nhiều dịch vụ liên quan đến dự án từ ngày 2/7.
Tin cùng chuyên mục
-
Kinh tế Việt NamThông qua Đề án điều chỉnh địa giới đơn vị hành chính giữa thành phố Hà Nội và tỉnh Phú Thọ
Phó Thủ tướng Chính phủ Phạm Thị Thanh Trà thay mặt Chính phủ ký Nghị quyết số 351/NQ-CP về hồ sơ Đề án điều chỉnh địa giới đơn vị hành chính giữa thành phố Hà Nội và tỉnh Phú Thọ.
-
Kinh tế Việt NamTái cấu trúc không gian phát triển, dịch chuyển sang các động lực tăng trưởng xanh
Bình Khê nắm giữ vị trí cửa ngõ phía Tây thành phố Quảng Ninh, sở hữu dư địa phát triển lớn và nguồn tài nguyên đa dạng.
-
Kinh tế Việt NamBộ Công Thương đưa ra 8 nhóm giải pháp bảo đảm cung ứng điện năm 2027-2028
8 nhóm giải pháp tập trung vào tiến độ các dự án nguồn, lưới điện, nhiên liệu phát điện, tích nước hồ thủy điện và quản lý nhu cầu điện.
-
Kinh tế Việt NamChế biến, chế tạo tiếp tục dẫn dắt tăng trưởng công nghiệp
Theo báo cáo của Cục Thống kê, kết quả tăng trưởng công nghiệp 10 tháng năm 2026 có đóng góp chủ yếu từ ngành chế biến, chế tạo là lĩnh vực giữ vai trò động lực dẫn dắt toàn ngành.
-
Kinh tế Việt NamBộ Công Thương khởi xướng điều tra chống bán phá giá thép không gỉ
Quyết định điều tra được ban hành trên cơ sở kết quả thẩm định hồ sơ yêu cầu áp dụng biện pháp chống bán phá giá.
-
Kinh tế Việt NamViệt Nam khẳng định dấu ấn hội nhập tại WTO
Một số thành viên khuyến khích Việt Nam tiếp tục phát huy vai trò và đóng góp tích cực hơn nữa trong WTO, đặc biệt trong tiến trình cải cách và tham gia các sáng kiến trong WTO.
-
Kinh tế Việt NamBảo đảm an toàn công trình thủy lợi, ứng phó mưa lớn từ Nghệ An đến Đắk Lắk
Cục Quản lý và Xây dựng công trình thủy lợi lưu ý các địa phương chủ động điều tiết, tích trữ nước tại các hồ chứa, phục vụ nhu cầu sản xuất và sinh hoạt.
-
Kinh tế Việt NamViệt Nam - Nhật Bản: Mở rộng dư địa hợp tác kinh tế, đầu tư
Quan hệ kinh tế, thương mại Việt Nam – Nhật Bản đang phát triển ngày càng thực chất, toàn diện và có chiều sâu.
-
Kinh tế Việt NamThông cáo báo chí số 20 Kỳ họp thứ Hai, Quốc hội khóa XVI
Thứ Bảy, ngày 7/11/2026, ngày làm việc thứ hai mươi, Kỳ họp thứ Hai, Quốc hội khóa XVI diễn ra tại Nhà Quốc hội, Thủ đô Hà Nội.
