Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 2 - Chính quyền quyết liệt, nhân dân đồng thuận

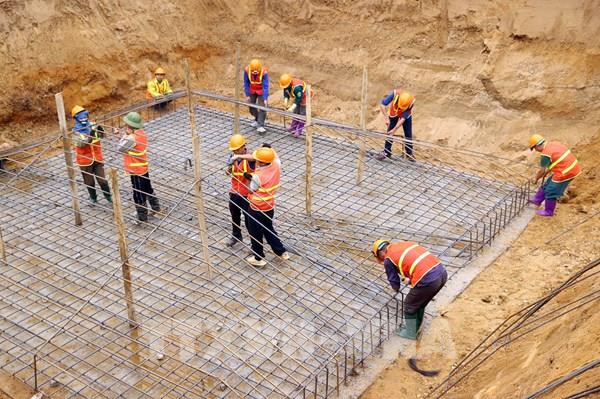

Trong tuyến của gói thầu số 9 có khoảng 5 đến 7 vị trí đang bị vướng một phần đất mượn đường thi công do liên quan đến đất lâm nghiệp nên kiểm lâm đang thực hiện phương án tận thu lâm sản theo quy định. Có một vài vị trí khi mở móng có địa chất khác biệt, nền đất xung yếu như vị trí 416 ở xã Thái Hòa, huyện Lập Thạch, tỉnh Vĩnh Phúc đã được điều chỉnh thiết kế kịp thời.
Riêng về hành lang tuyến, ông Nguyễn Đức Thành, Phó Giám đốc Ban điều hành dự án đường dây 500 kV Lào Cai - Vĩnh Yên cho biết, Ban Quản lý dự án điện 1 đã chia ra các bộ phận; trong đó, bộ phận giải phóng mặt đang làm việc trực tiếp địa phương, tiến hành kiểm đếm để trong hành lang tuyến sẽ không phải là đền bù vĩnh viễn mà mang tính chất mượn. Việc giải phóng mặt bằng luôn là vấn đề khó và nan giải trong các dự án truyền tải điện, đặc biệt là dự án yêu cầu cấp bách về tiến độ như đường dây 500 kV Lào Cai - Vĩnh Yên. Tuy nhiên, xác định đây là công trình trọng điểm của quốc gia, cả hệ thống chính trị 4 tỉnh có dự án đi qua là Lào Cai, Yên Bái, Phú Thọ và Vĩnh Yên đã vào cuộc, tích cực tuyên truyền, vận động về chủ trương lớn của Đảng và nhà nước nên dự án đã nhận được sự đồng thuận của người dân, sẵn sàng di dời nhà cửa về nơi ở mới để nhường đất xây dựng dự án.Bài 3: Tuân thủ kỷ luật thi công, tiến độ tính từng ngàyTin liên quan
-
Kinh tế Việt Nam
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài cuối - Kiên quyết không để móng chờ cột
12:10' - 16/04/2025

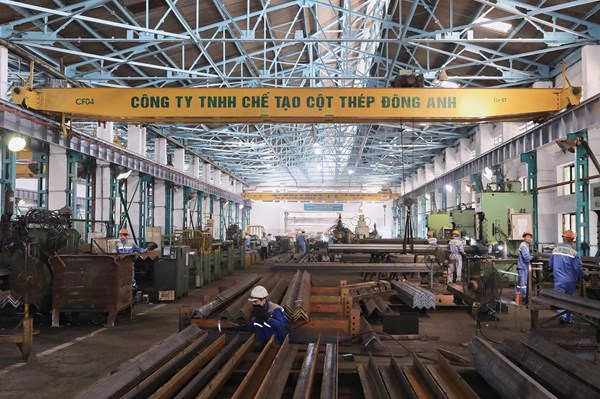

Dự án đường dây 500 kV Lào Cai - Vĩnh Yên có địa hình thi công phức tạp, chuẩn bị bước vào mùa mưa nên các công ty cột thép đang dồn lực cho sản xuất, đáp ứng thi công.
-
Kinh tế Việt Nam
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 3 - Tuân thủ kỷ luật thi công, tiến độ tính từng ngày
11:46' - 16/04/2025

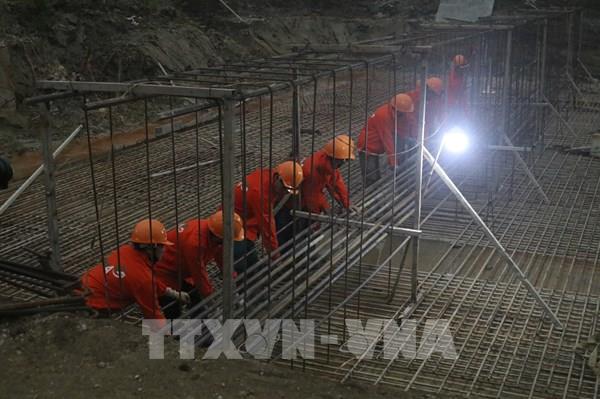

Trên công trường dự án đường dây 500 kV Lào Cai - Vĩnh Yên, các nhà thầu đang tranh thủ thời tiết thuận lợi, tập trung lực lượng và máy móc thiết bị thi công đào đúc móng.
-
Kinh tế Việt Nam
Đường dây 500 kV Lào Cai - Vĩnh Yên: Bài 1 - Công trình đặc biệt quan trọng
11:09' - 16/04/2025
Chính phủ, các bộ, ngành, địa phương đã và đang quyết liệt chỉ đạo, thúc tiến độ, tập trung giải quyết vướng mắc, khó khăn đưa dự án về đích đúng hạn trước ngày 2/9 năm nay.
-
Chuyển động DN
EVNNPC gấp rút hoàn thành các công trình cấp bách, đảm bảo điện trong mùa nắng nóng 2025
16:00' - 15/04/2025
Miền Bắc đang chuẩn bị bước vào đợt nắng nóng diện rộng đầu tiên của năm vào giữa tháng 4.
-
Chuyển động DN
Lãnh đạo EVN làm việc với Tập đoàn HDF Energy (Pháp) và KEPCO
16:10' - 14/04/2025
Tổng giám đốc EVN Nguyễn Anh Tuấn đã có buổi làm việc với đại diện cấp cao của Tập đoàn năng lượng HDF để trao đổi về tiềm năng hợp tác phát triển các dự án điện tái tạo tích hợp hydrogen.
Tin cùng chuyên mục
-
Kinh tế Việt Nam
Chủ tịch Quốc hội Trần Thanh Mẫn hội kiến Giáo hoàng Tòa thánh Vatican Leo XIV và Thủ tướng Tòa thánh, Hồng y Pietro Parolin
21:31' - 11/04/2026
Theo đặc phái viên TTXVN, ngày 11/4 theo giờ địa phương, tại Vatican, Chủ tịch Quốc hội Trần Thanh Mẫn đã có cuộc hội kiến Giáo hoàng Leo XIV.
-
Kinh tế Việt Nam
Đồng Nai yêu cầu đảm bảo nhiên liệu cho dự án sân bay Long Thành
21:28' - 11/04/2026
Ủy ban nhân dân tỉnh Đồng Nai cho biết đã có văn bản yêu cầu ngành chức năng hỗ trợ cung ứng nguyên nhiên liệu phục vụ thi công sân bay Long Thành và các công trình trọng điểm trên địa bàn Đồng Nai.
-
Kinh tế Việt Nam
Gỡ nút thắt vật liệu, đẩy nhanh dự án Vành đai 3 TP. Hồ Chí Minh
21:10' - 11/04/2026
Theo Sở Xây dựng Tây Ninh, tổng nhu cầu cát của dự án là 859.000 m³, trong đó đã đưa về công trường khoảng 735.000 m³, hiện còn thiếu 124.000 m³.
-
Kinh tế Việt Nam
Phê chuẩn Trưởng đoàn và Phó Trưởng đoàn đại biểu Quốc hội khóa XVI của 6 thành phố trực thuộc Trung ương
19:56' - 11/04/2026
Chủ tịch Quốc hội Trần Thanh Mẫn đã ký ban hành các Nghị quyết về việc phê chuẩn Trưởng đoàn và Phó Trưởng đoàn đại biểu Quốc hội khóa XVI của 6 thành phố trực thuộc Trung ương.
-
Kinh tế Việt Nam
Phòng ngừa tranh chấp đầu tư quốc tế, nâng cao uy tín quốc gia
19:15' - 11/04/2026
Chiều 11/4, Quốc hội thảo luận tại hội trường về dự thảo Nghị quyết quy định cơ chế phối hợp, chính sách đặc thù trong phòng ngừa và giải quyết tranh chấp đầu tư quốc tế.
-
Kinh tế Việt Nam
Bên lề Quốc hội: Kinh tế nhà nước cần phát huy vai trò dẫn dắt
16:20' - 11/04/2026
Nếu làm tốt, từ năm 2026 và các năm tiếp theo, khu vực kinh tế nhà nước có thể tạo sức bật lớn, trở thành nền tảng và đòn bẩy thúc đẩy các thành phần kinh tế khác phát triển.
-
Kinh tế Việt Nam
Campuchia đề cao ý nghĩa chuyến thăm của Thường trực Ban Bí thư Trần Cẩm Tú
14:27' - 11/04/2026
Ban chấp hành Trung ương CPP khẳng định, chuyến thăm của Ủy viên Bộ Chính trị, Thường trực Ban Bí thư Trung ương Đảng Cộng sản Việt Nam Trần Cẩm Tú mang ý nghĩa sâu sắc cả về ngoại giao và chính trị.
-
Kinh tế Việt Nam
Chủ tịch Quốc hội Trần Thanh Mẫn bắt đầu thăm chính thức Cộng hòa Italy
14:19' - 11/04/2026
Sáng 11/4 theo giờ địa phương, Chủ tịch Quốc hội Trần Thanh Mẫn và Phu nhân Nguyễn Thị Thanh Nga cùng Đoàn đại biểu cấp cao Việt Nam đã đến thủ đô Rome, bắt đầu thăm chính thức Cộng hòa Italy.
-
Kinh tế Việt Nam
Kịch bản kinh tế 2026: Cơ hội và thách thức cho doanh nghiệp ĐBSCL
12:52' - 11/04/2026
Theo VCCI Đồng bằng sông Cửu Long, sau quá trình hợp nhất đơn vị hành chính, Đồng bằng sông Cửu Long tiếp tục được xác định là vùng kinh tế nông nghiệp bền vững, hiệu quả cao của quốc gia, khu vực.

Công nhân nhà thầu Việt Á thi công cốt thép móng cột 349 thuộc địa phận xã Liên Hòa, huyện Phù Ninh, tỉnh Phú Thọ. Ảnh: Huy Hùng - TTXVN
Ông Ngô Việt Khoa cho biết gia đình ông đã bàn giao 600m2 đất ở để phục vụ thi công vị trí cột đường dây 500kV. Ảnh; Văn Giáp/BNEWS/TTXVN
Anh Đặng Quốc Huy (đứng giữa) phối hợp cùng tổ kiểm đếm để thực hiện công việc. Ảnh: Văn Giáp/BNEWS/TTXVN
Phóng viên TTXVN tác nghiệp tại hiện trường. Ảnh: Huy Hùng - TTXVN
Ông Nguyễn Đình Hà, Ban Quản lý dự án điện 1, quản lý gói thầu số 9 trên địa bàn tỉnh Vĩnh Phúc trả lời phỏng vấn phóng viên. Ảnh: Huy Hùng/TTXVN
