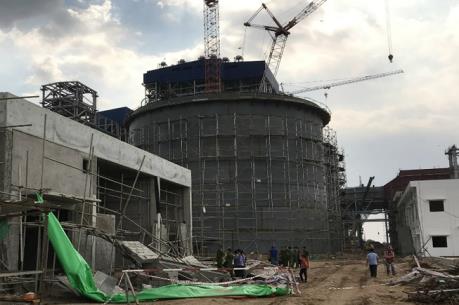

BNEWS Mặc dù đã đạt hơn 76% tổng tiến độ nhưng Dự án nhiệt điện Sông Hậu 1 vẫn đang đối mặt với các khó khăn vượt ngoài tầm xử lý của doanh nghiệp để có thể “về đích”
Mặc dù đã đạt hơn 76% tổng tiến độ nhưng Dự án nhiệt điện Sông Hậu 1 vẫn đang đối mặt với các khó khăn vượt ngoài tầm xử lý của doanh nghiệp để có thể “về đích” và bổ sung cho hệ thống thêm 1.200 MW công suất, góp phần chống thiếu điện cho nền kinh tế.

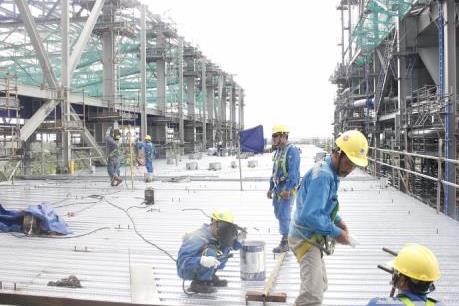

* Vẫn là “nút thắt” 2414 Theo ông Hồ Xuân Hiền, Trưởng Ban Quản lý Dự án Sông Hậu 1- Tập đoàn Dầu khí Việt Nam (PVN), tính đến đầu tháng 8/2019, tiến độ tổng thể của Dự án đạt 76,39%, chậm khoảng 22,77% về tỷ trọng khối lượng công việc và chậm gần 2 năm về thời gian so với tiến độ Hợp đồng EPC đã ký. Cụ thể, công tác thiết kế đến nay đạt 98,68%, công tác mua sắm đạt 96,51%, công tác thi công đạt 73,92%.Theo đó, Dự án đã cơ bản hoàn thành thi công các hạng mục thiết bị lò hơi và thiết bị phụ, tuabin máy phát và thiết bị phụ, máy biến áp chính, hệ thống xử lý nước, lò phụ khởi động, hệ thống điều khiển phân tán (DCS).
Tuy nhiên, các thiết bị công nghệ phụ trợ như hệ thống cung cấp than, hệ thống nước làm mát tuần hoàn, hệ thống thải tro xỉ, hệ thống khử lưu huỳnh (FGD) đang triển khai chậm so với kế hoạch, đặc biệt là phần xây dựng. Ông Hiền cho biết, nguyên nhân chính khiến Dự án chậm tiến độ đến thời điểm này là do các vướng mắc trong thanh quyết toán với các nhà thầu xây dựng dựa trên cơ chế giá theo hợp đồng điều chỉnh 2414 (theo Quyết định số 2414/QĐ-TTg ngày 11/12/2013 của Thủ tướng Chính phủ). Theo đó, trong 3 năm qua, Ban Quản lý không có cơ sở xác định giá thanh toán chính thức mà chỉ có thể tạm thanh toán với nhà thầu. Vì vậy, tiến độ giải ngân theo cơ chế này chỉ là 39% trong khi tiến độ xây dựng thực tế của tổng thầu là hơn 76%. Điều này khiến nhà thầu không đủ kinh phí để thực hiện do phải bỏ ra chi phí lớn hơn so với chi phí tạm thanh toán, gây ảnh hưởng tiến độ thi công, ông Hiền chỉ rõ. Thêm vào đó, một số định mức gia công, chế tạo thiết bị phụ trợ, lắp đặt của Dự án Sông Hậu 1 đã được Bộ Công Thương ban hành, tuy nhiên chưa có ý kiến, thống nhất của Bộ Xây dựng nên chưa có đủ cơ sở pháp lý cho cả Chủ đầu tư và Tổng thầu áp dụng (Định mức dự toán thiết kế, chế tạo theo Quyết định số 2572/QĐ-BCT ngày 23/4/2013 và bộ định mức lắp đặt thiết bị nhà máy nhiệt điện theo Quyết định số 3814/QĐ-BCT ngày 26/12/2006). Hiện PVN đã uỷ quyền cho Ban Quản lý Dự án ký hợp đồng với Viện Kinh tế-Bộ Xây dựng khảo sát, tính toán hệ thống định mức đơn giá cơ bản làm cơ sở để thanh toán với nhà thầu theo đơn giá mới.. Thực tế là tất cả các phần thiết bị phải nhập khẩu của nước ngoài, việc thanh toán không vướng mắc gì, còn tất cả các phần việc làm trong nội địa do các nhà thầu trong nước triển khai trên thực tế đều bị vướng cơ chế giá theo hợp đồng điều chỉnh 2414, ông Hiền cho biết. Ngoài vướng mắc trong thanh toán, một nguyên nhân quan trọng khác khiến Dự án chậm tiến độ còn là do sự chậm trong thi công đường dây 500 kV Sông Hậu-Đức Hoà dài 120 km nằm trong Quy hoạch Tổng Sơ đồ điện 7. Theo tiến độ được phê duyệt, ngày 30/6/2019, tuyến đường dây 500 kV này phải hoàn thành nhưng theo tiến độ mà Tập đoàn Điện lực Việt Nam (EVN) thông báo thì phải đến cuối năm 2019 mới có thể đóng điện. Hiện EVN có phương án làm tạm 37 km đường dây 22 kV đấu tạm cho Dự án để phục vụ chạy thử, nghiệm thu. Tuy nhiên, đường dây tạm này này chỉ phục vụ được công suất 20 MVA trong khi để chạy thử toàn bộ nhà máy cần công suất 80 MVA. Vì vậy, Dự án bắt buộc phải chạy từng phần và vì vậy ảnh hưởng không nhỏ tới tiến độ phát điện thương mại của Dự án Sông Hậu 1, ông Hiền cảnh báo. *Gỡ vướng để “về đích” Theo Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng, nguồn điện quốc gia giai đoạn 2021-2025 được dự báo sẽ bị thiếu hụt nên việc đưa vào vận hành các dự án nguồn điện mới rất quan trọng với hệ thống điện quốc gia; trong đó có dự án Nhiệt điện Sông Hậu 1.Vì vậy, tại buổi làm việc mới đây với Ban Quản lý Dự án Sông Hậu 1, Thứ trưởng Bộ Công Thương Hoàng Quốc Vượng đồng thời là Phó trưởng Ban Chỉ đạo Quốc gia về phát triển Điện lực đã yêu cầu Tổng thầu LILAMA, PVN và Ban Quản lý Dự án Sông Hậu 1 rút ngắn tiến độ hoàn thành, mục tiêu là đưa Tổ máy 1 vận hành thương mại vào đầu năm 2021, tổ máy 2 vận hành thương mại vào giữa năm 2021.
Theo đó, ông Vượng yêu cầu PVN triển khai các giải pháp về đảm bảo dòng tiền, cơ chế thanh toán cho Tổng thầu/nhà thầu phụ trong nước để đẩy nhanh tiến độ hoàn thành dự án sớm nhất. Cụ thể, PVN cần sớm làm việc với Bộ Xây dựng để thống nhất các định mức, đơn giá xây dựng đang trình, làm cơ sở xác định giá trị hoàn thành, giá trị thanh toán cho Dự án. Bên cạnh đó, PVN và EVN cần thống nhất phương án bàn giao, quản lý vận hành sân phân phối 500 kV Sông Hậu, trình cấp thẩm quyền xem xét trên nguyên tắc EVN chuẩn bị nhân sự và sớm nhận bàn giao tài sản, công tác quản lý vận hành để đảm bảo cấp điện cho Dự án Sông Hậu 1 chạy thử và nghiệm thu. Theo Trưởng Ban Hồ Xuân Hiền, để chuẩn bị cho Dự án vào vận hành, Ban Quản lý Nhiệt điện Sông Hậu 1 đã phát hành thư mời các nhà thầu than về nhu cầu và các thông số quan tâm. Ban Quản lý cũng đã xây dựng phương án vận tải than cung cấp cho bằng đường sông với tàu 10.000 tấn, từ đó trung chuyển bằng các tàu nhỏ đến Nhà máy. Hiện PVN đã phê duyệt kế hoạch lựa chọn nhà thầu. Dựa trên kế hoạch được phê duyệt, Ban Quản lý Dự án phối hợp với tư vấn để thẩm định lại số liệu về thông số than, phương án vận chuyển chuẩn bị phát hành hồ sơ mời thầu quốc tế rộng rãi trong quý III này. Theo tính toán, Dự án cần hơn 3 triệu tấn than/năm cho 2 tổ máy phát điện. Việc nhập than sẽ sớm triển khai để phục vụ chạy thử và đốt lò vào đầu năm 2020. Hiện các nhà cung cấp than từ Indonesia rất quan tâm tới việc cấp than cho Dự án. Ngoài ra, để chuẩn bị cho Dự án vào phát điện thương mại, PVN cũng chủ trì đàm phán giá bán điện với Công ty Mua bán điện, ông Hiền cho biết. Dự án Nhiệt điện Sông Hậu 1 là dự án trọng điểm quốc gia nằm trong Quy hoạch điện 7. Dự án thuộc Trung tâm Điện lực Sông Hậu đặt tại huyện Châu Thành, tỉnh Hậu Giang, có tổng công suất 1.200 MW gồm 2 tổ máy. Dự kiến khi đi vào vận hành toàn bộ, Nhà máy sẽ cung cấp cho hệ thống điện khoảng 7,8 tỷ kWh/năm, góp phần đáp ứng nhu cầu điện cho phát triển kinh tế khu vực Đồng bằng sông Cửu Long nói chung và tỉnh Hậu Giang nói riêng./.Tin liên quan

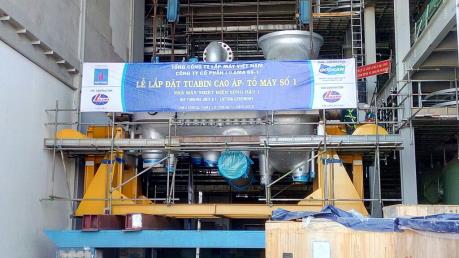

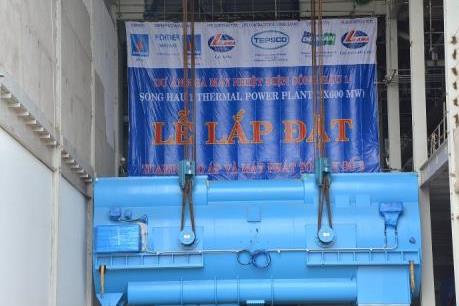

Lắp đặt thành công tuabin cao áp và trung áp Nhiệt điện Sông Hậu 1
Ban Quản lý dự án Điện lực Dầu khí Sông Hậu 1 và Tổng thầu EPC LILAMA, Tập đoàn Doosan đã lắp đặt thành công Tuabin cao áp và trung áp của tổ máy số 1 Nhà máy Nhiệt điện Sông Hậu 1.
Tin cùng chuyên mục
-
Doanh nghiệpEVNNPT đôn đốc tiến độ 5 dự án truyền tải điện phía Bắc
Chủ tịch EVNNPT trực tiếp kiểm tra, tháo gỡ khó khăn và động viên công nhân thi công 5 dự án trạm biến áp, đường dây truyền tải điện phía Bắc.
-
Doanh nghiệpSân bay Cà Mau dự kiến hoạt động trở lại từ ngày 18/12
Sau hơn 1 năm thi công dự án nâng cấp, mở rộng Cảng hàng không Cà Mau đến thời điểm hiện tại các hạng mục cơ bản hoàn thành và sẽ tiến hành đưa vào khai thác trở lại từ 00h00 ngày 18/12/2026.
-
Doanh nghiệpEVNNPC phối hợp tháo gỡ điểm nghẽn hạ tầng điện tại Điện Biên
EVNNPC phối hợp cùng tỉnh Điện Biên tháo gỡ điểm nghẽn hạ tầng điện, đẩy nhanh tiến độ lưới điện trọng điểm, đảm bảo an ninh năng lượng khu vực Tây Bắc.
-
Doanh nghiệpDoanh nghiệp bán lẻ tăng tốc kích cầu tiêu dùng cuối năm
Sức mua trên thị trường tiếp tục duy trì đà tăng trưởng, tạo dư địa để các doanh nghiệp đẩy mạnh hoạt động kinh doanh và kích cầu trong những tháng cuối năm.
-
Doanh nghiệpPTC3 ứng dụng AI, đổi mới tuyên truyền bảo vệ an toàn lưới điện
PTC3 ứng dụng AI đổi mới công tác tuyên truyền bảo vệ an toàn lưới điện, giúp chuyển tải kiến thức an toàn điện sinh động, dễ nhớ đến người dân.
-
Doanh nghiệpEVNNPT đôn đốc tiến độ đường dây 500kV Bình Dương 1 – Chơn Thành
Lãnh đạo EVNNPT trực tiếp kiểm tra công trường, yêu cầu tháo gỡ vướng mắc mặt bằng để đóng điện Đường dây 500kV Bình Dương 1 – Chơn Thành trong năm 2026.
-
Doanh nghiệpTháo gỡ các điểm nghẽn, hướng tới phát triển ngành sữa bền vững
Những năm qua ngành sữa dù đạt được nhiều kết quả tích cực nhưng bức tranh toàn cảnh của ngành vẫn cho thấy tồn tại những điểm yếu và hạn chế lớn cần sớm giải quyết.
-
Doanh nghiệpPetrovietnam dẫn đầu doanh nghiệp Việt trong Bảng xếp hạng Fortune Southeast Asia 500 năm 2026
Tại Hội nghị Fortune Southeast Asia 500 năm 2026, Petrovietnam được vinh danh ở vị trí thứ 11, dẫn đầu các doanh nghiệp Việt Nam.
-
Doanh nghiệpPVFCCo-Phú Mỹ điều chỉnh tăng hơn gấp đôi chỉ tiêu lợi nhuận năm 2026
PVFCCo-Phú Mỹ đã công bố thông tin bất thường về việc điều chỉnh kế hoạch sản xuất kinh doanh năm 2026, trong đó chỉ tiêu lợi nhuận sau thuế hợp nhất tăng hơn gấp đôi.
