Nhiều vướng mắc mặt bằng tại cụm dự án truyền tải Nhơn Trạch

20:25' - 16/07/2025
BNEWS Các dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 đang gặp nhiều vướng mắc mặt bằng do có hộ dân cản trở, không cho thi công dựng cột và kéo dây.
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, ngày 16/7, tại Đồng Nai, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) – đã đi kiểm tra thực địa các dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.

Để đảm bảo giải tỏa công suất hai nhà máy điện này, EVNNPT đang triển khai nhiều dự án truyền tải. Mặc dù đã được chính quyền địa phương và nhiều hộ dân ủng hộ, đồng thuận, bàn giao mặt bằng để thi công song song với quá trình thực hiện bồi thường, giải phóng mặt bằng, tuy nhiên tại một số vị trí vẫn còn một số hộ dân cản trở, làm ảnh hưởng đến tiến độ thi công.

Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội các tỉnh khu vực phía Nam; trong đó có tỉnh Đồng Nai. Khi các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng quốc gia và tăng nguồn thu ngân sách cho địa phương.


Báo cáo tại buổi kiểm tra, đại diện Ban Quản lý dự án các công trình điện miền Nam – đơn vị được giao quản lý điều hành dự án Đường dây 220kV Nhà máy điện Nhơn Trạch 3 – Trạm biến áp 500kV Long Thành – cho biết: dự án đi qua các xã Đại Phước, Phước An, Nhơn Trạch và An Phước (tỉnh Đồng Nai), dự kiến đóng điện trong quý III/2025. Đến nay đã vận động bàn giao 59/87 vị trí móng, đúc móng xong 50/87 vị trí; dựng cột 30/87 vị trí và đang tổ chức kéo dây.

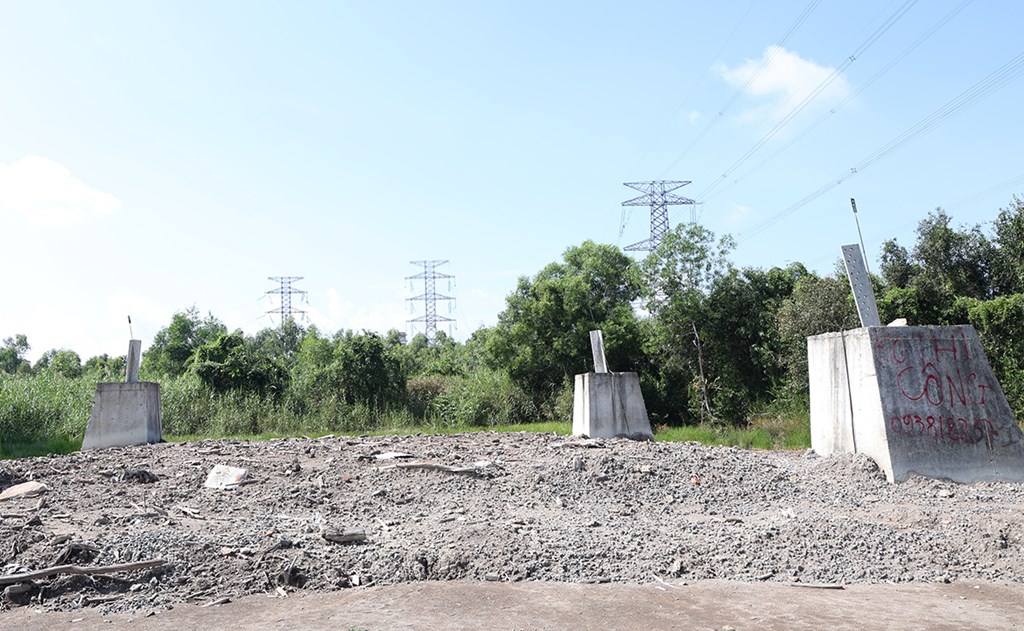

Nút thắt lớn nhất của dự án là vị trí số 2 – vị trí rất quan trọng (chung cột gồm 4 mạch đường dây: 2 mạch Đường dây 220kV Nhơn Trạch 3 – Trạm biến áp 500kV Long Thành và 2 mạch Đường dây 220kV Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái). Ban Quản lý dự án các công trình điện miền Nam (SPMB) đang triển khai lắp dựng cột để kéo dây phục vụ công tác đóng điện. Tuy nhiên, tại vị trí này, hộ dân cản trở, không cho thi công dựng cột và kéo dây. Mặc dù chính quyền địa phương đã nhiều lần vận động nhưng hộ dân vẫn không phối hợp.

Đối với Dự án Đường dây 220kV Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái, đại diện Ban Quản lý dự án truyền tải điện (NPTPMB) – đơn vị được giao triển khai – cho biết: dự án đi qua địa bàn xã Đại Phước và Phước An (tỉnh Đồng Nai), dự kiến đóng điện trong tháng 7/2025. Đến nay đã vận động bàn giao mặt bằng 11/11 vị trí móng và hành lang an toàn. Hiện nay, dự án đã cơ bản hoàn thành thi công, đang chờ hoàn thiện vị trí số 2 (thuộc Đường dây 220kV Nhơn Trạch 3 – Trạm biến áp 500kV Long Thành) để đấu nối với sân phân phối Nhà máy điện Nhơn Trạch 3.

Đối với Dự án Đường dây 220kV Long Thành – Công nghệ cao, đại diện SPMB cho biết: theo kế hoạch, dự kiến đóng điện trong tháng 12/2025. Dự án đã hoàn thành đo vẽ, tổ chức họp dân, nhưng chưa hoàn thành lập và phê duyệt phương án bồi thường.

Đối với Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đấu nối (quy mô công suất 250 MVA) trên địa bàn huyện Nhơn Trạch, kế hoạch hoàn thành đóng điện trong tháng 12/2025. Đến nay, đã vận động bàn giao mặt bằng được 27.260/35.627 m². Dự án đã thi công các hạng mục: nhà điều khiển, nhà bơm, nhà bảo vệ, nhà nghỉ ca, bể nước phòng cháy chữa cháy; đang hoàn thiện móng thiết bị sân phân phối, thi công mương cáp và hàng rào. Hiện dự án chưa được phê duyệt phương án bồi thường, giải phóng mặt bằng nên chưa thể chi trả tiền cho các hộ dân.

Tại buổi kiểm tra công trường, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạ nhấn mạnh, đây là cụm dự án truyền tải có ý nghĩa rất quan trọng đối với hệ thống điện quốc gia. Sau khi hoàn thành, các dự án sẽ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4 vào hệ thống điện quốc gia, góp phần tăng tổng công suất nguồn thêm hơn 1.600 MW, phục vụ phát triển kinh tế - xã hội và đời sống nhân dân.

Với sự chỉ đạo của Thủ tướng, Phó Thủ tướng Chính phủ, Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, Bộ Công Thương, các bộ, ngành, Tỉnh ủy, UBND tỉnh Đồng Nai, các sở, ngành và địa phương cùng sự ủng hộ của người dân nơi dự án đi qua đã hỗ trợ tối đa mặt bằng để đẩy nhanh tiến độ thi công.

Tuy nhiên, tiến độ các dự án vẫn chưa đáp ứng yêu cầu trong khi Nhà máy điện Nhơn Trạch 3 đã hoàn thành chạy thử, sẵn sàng phát điện thương mại trong tháng 8/2025. Nếu các dự án truyền tải không hoàn thành kịp tiến độ, sẽ không thể kịp thời giải tỏa công suất nguồn điện, gây lãng phí. Vì vậy, ông Hoàng Trọng Hiếu yêu cầu EVNNPT cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ vướng mắc, đồng thời tích cực tuyên truyền, vận động người dân đồng thuận. Trường hợp đã tính đúng, tính đủ mà hộ dân vẫn cố tình chống đối, cần báo cáo tỉnh Đồng Nai để đảm bảo an ninh, trật tự trong quá trình thi công, đặc biệt là tại vị trí số 2.

Ông Hoàng Trọng Hiếu cũng cho biết thêm, đây là các dự án trọng điểm quốc gia, nằm trong danh mục do Ban Chỉ đạo theo dõi. Ban Chỉ đạo sẽ có ý kiến để tỉnh Đồng Nai vào cuộc quyết liệt, tập trung tháo gỡ vướng mắc mặt bằng trong tháng 7/2025, nhằm sớm hoàn thành dự án theo đúng yêu cầu đề ra.

Tại buổi kiểm tra công trường, Tổng Giám đốc EVNNPT Phạm Lê Phú yêu cầu Ban Quản lý dự án các công trình điện miền Nam và Ban Quản lý dự án truyền tải điện thường xuyên kiểm tra, đôn đốc các nhà thầu tập trung nguồn lực, đẩy nhanh tiến độ thi công theo đúng kế hoạch, cam kết. Đồng thời, chủ động phối hợp chặt chẽ với chính quyền địa phương và các đơn vị liên quan để thực hiện các giải pháp phù hợp, đẩy nhanh công tác bồi thường, giải phóng mặt bằng, hoàn thành bàn giao toàn bộ mặt bằng cho nhà thầu trong tháng 7/2025. Trong quá trình thực hiện, nếu có khó khăn, vướng mắc vượt thẩm quyền, cần kịp thời báo cáo EVNNPT để xem xét, giải quyết, đảm bảo chất lượng và tiến độ dự án.

Tổng Giám đốc EVNNPT cũng yêu cầu nhà thầu tập trung nhân lực, phương tiện, máy móc để đẩy nhanh thi công; bất cứ khoảng cột, khoảng néo nào có mặt bằng thì phải thi công dựng cột, kéo dây ngay.
