Phối hợp di dời các cột điện phục vụ thi công cao tốc Bắc – Nam
Để phục vụ thi công đường cao tốc Bắc – Nam, Công ty Truyền tải điện 3 (PTC3) cho biết, đã phối hợp chặt chẽ với các cơ quan chức năng để di dời cột điện cao thế 220-500 kV. Xung quanh vấn đề này, phóng viên có cuộc trao đổi với ông Đinh Văn Cường – Phó giám đốc PTC3, đơn vị có nhiều vị trí cột giao chéo với cao tốc Bắc - Nam.
Phóng viên: Xin ông cho biết trên địa bàn lưới điện do PTC3 quản lý có bao nhiêu điểm giao chéo trong diện phải di dời phục vụ thi công cao tốc Bắc - Nam?
Phó giám đốc Đinh Văn Cường: Tổng số các điểm giao chéo giữa các đường dây truyền tải do PTC3 quản lý với các dự án đường cao tốc Bắc - Nam (cung đoạn Nha Trang - Cam Lâm; Cam Lâm - Vĩnh Hảo; Vĩnh Hảo - Phan Thiết và Phan Thiết - Dầu Dây) là 31/77 điểm giao chéo với lưới điện truyền tải trên cả nước; trong đó có 17 điểm giao chéo đường dây 500 kV, 14 điểm giao chéo đường dây 220 kV thuộc địa bàn các tỉnh Bình Thuận, Ninh Thuận và Khánh Hòa.
Cụ thể, các điểm giao chéo này với 4 cung đoạn cao tốc do 4 đơn vị quản lý điều hành gồm: Cung đoạn cao tốc Nha Trang - Cam Lâm do Ban Quản lý dự án đường Hồ Chí Minh làm chủ đầu tư (06 điểm giao chéo với đường dây truyền tải); Cung đoạn cao tốc Cam Lâm - Vĩnh Hảo do Ban Quản lý dự án 85 làm chủ đầu tư (03 điểm giao chéo với đường dây truyền tải); Cung đoạn cao tốc Vĩnh Hảo - Phan Thiết do Ban Quản lý dự án 7 làm chủ đầu tư (17 giao chéo với đường dây truyền tải); Cung đoạn cao tốc Phan Thiết - Dầu Giây do Ban Quản lý dự án Thăng Long làm chủ đầu tư (05 điểm giao chéo với đường dây truyền tải) cần phải cải tạo di dời phục vụ thi công đường cao tốc Bắc - Nam.
Trong thời gian tới, sẽ triển khai cung đoạn cao tốc Quảng Ngãi - Hoài Nhơn, Hoài Nhơn - Quy Nhơn, Quy Nhơn - Chí Thạnh (Phú Yên), Chí Thạnh (Phú Yên) - Vân Phong (Khánh Hòa), PTC3 hiện đang phối hợp để kiểm đếm, cập nhật các điểm giao chéo cần phải xử lý của các cung đoạn này để phục vụ thi công.
Phóng viên: Trong thời gian qua đơn vị đã phối hợp với các cơ quan chức năng để thực hiện di dời vị trí cột, tiến độ đạt được đến thời điểm hiện nay?
Phó giám đốc Đinh Văn Cường: Nhận thức tầm quan trọng của dự án cao tốc Bắc - Nam là công trình trọng điểm quốc gia, có vai trò quan trọng trong phát triển kinh tế - xã hội, bảo đảm quốc phòng an ninh, phục vụ đời sống của nhân dân. Do đó, ngay thời gian đầu triển khai dự án, PTC3 đã phối hợp với chủ đầu tư và các bên liên quan đi khảo sát để xác định mức độ ảnh hưởng đến lưới điện truyền tải khi triển khai dự án, thực hiện kiểm đếm từng vị trí cột điện, đường dây cần phải di dời để triển khai dự án.Đồng thời, PTC3 cũng đã tham gia góp ý các hồ sơ thiết kế di dời lưới điện, góp ý phương án thi công, đăng ký cắt điện, hỗ trợ giám sát thi công, tham gia tổ chức nghiệm thu đóng điện vận hành và cập nhật khối lượng tài sản theo hình thức đền bù không hoàn lại…với các Trung tâm phát triển quỹ đất, các Ban Quản lý dự án giao thông, đơn vị thi công trong quá trình thực hiện di dời.
Hiện nay đã thi công hoàn thành các điểm giao chéo bị ảnh hưởng trên địa bàn tỉnh Ninh Thuận, các điểm giao chéo trên địa bàn tỉnh Khánh Hòa, Bình Thuận đang triển khai thi công và dự kiến hoàn thành trong năm 2022. PTC3 tiếp tục khảo sát các điểm lưới điện giao chéo với cao tốc đoạn Quảng Ngãi - Hoài Nhơn, Hoài Nhơn - Quy Nhơn, Quy Nhơn - Chí Thạnh (Phú Yên), Chí Thạnh (Phú Yên) - Vân Phong (Khánh Hòa) cập nhật các điểm giao chéo cần phải xử lý của các cung đoạn này.
Phóng viên: Việc di dời cột điện phải tuân thủ đầy đủ quy định, quy trình về an toàn điện và phụ thuộc vào chính quyền địa phương bố trí quỹ đất. Vậy đây có phải là những khó khăn chính trong việc di dời cột điện không thưa ông?
Phó giám đốc Đinh Văn Cường: Việc cải tạo di dời các vị trí cột điện này phải tuân thủ đầy đủ quy định của Luật Điện lực, nghị định của Chính phủ về quy định chi tiết thi hành Luật Điện lực về an toàn điện, các quy định của Chính phủ về quản lý chất lượng, thi công xây dựng và bảo trì công trình xây dựng; về quản lý dự án đầu tư xây dựng và các quy định Bộ Công Thương, Bộ Giao thông Vận tải…
Vì vậy, việc lập thiết kế, thẩm định thiết kế phải tuân thủ đúng các quy định hiện hành.
Về kinh phí thực hiện việc cải tạo di dời các vị trí cột điện giao chéo này thuộc chi phí của dự án đường cao tốc Bắc - Nam, việc quản lý chi phí và triển khai thực hiện được UBND các tỉnh giao cho các huyện, thành phố và trực tiếp là các Trung tâm phát triển quỹ đất triển khai các thủ tục lựa chọn nhà thầu thi công.Do vậy, tiến độ của dự án, tiến độ cải tạo, di dời các trụ điện giao chéo với đường cao tốc phụ thuộc vào việc bố trí quỹ đất các vị trí móng cột điện, cũng như việc lập và thực hiện các phương án, biện pháp tổ chức thi công của nhà thầu khi thi công cải tạo di dời các vị trí cột điện truyền tải này.
Công ty Truyền tải điện 3 đã phối hợp chặt chẽ với các bên liên quan giải quyết hết các khó khăn, vướng mắc trong quá trình triển khai dự án liên quan trách nhiệm tới PTC3, với mục đích để đảm bảo tiến độ cho cải tạo di dời các trụ điện truyền tải này.
Cụ thể đến thời điểm hiện nay PTC3 đã hỗ trợ các địa phương hoàn thành lập và giải trình các cấp quản lý về thẩm định và phê duyệt thiết kế cho tất cả các vị trí phải cải tạo di dời. Trong thời gian tới, PTC3 tiếp tục luôn chủ động phối hợp với địa phương, chủ đầu tư, cũng như của các đơn vị thi công những công việc liên quan đến lưới điện mà PTC3 quản lý.
Phóng viên: Để đảm bảo tiến độ dự án, PTC3 có đề xuất, kiến nghị gì?Phó giám đốc Đinh Văn Cường: Hiện nay, thời tiết nắng nóng gây nên áp lực trong việc đảm bảo điện cho miền Bắc, các đường dây truyền tải điện 220 kV, 500 kV luôn vận hành với tình trạng đầy tải để truyền tải từ các nhà máy điện khu vực Nam miền Trung.
Để đảm bảo vận hành an toàn liên tục lưới điện đảm bảo cung cấp điện và truyền tải hết công suất từ các nhà máy điện khu vực Nam miền Trung, PTC3 đề nghị chủ đầu tư các dự án cao tốc chỉ đạo các đơn vị thi công đồng bộ các điểm giao chéo đường cao tốc trên cùng một đường dây truyền tải điện để giảm thiểu thời gian cắt điện khi thi công di dời các đường dây truyền tải điện.
Theo thông tin trao đổi với các Trung tâm phát triển quỹ đất của một số địa phương hiện còn một số điểm giao chéo chưa lựa chọn được nhà thầu thi công, PTC3 kiến nghị với các Trung tâm phát triển quỹ đất, các Ban Quản lý dự án giao thông sớm hoàn thành thủ tục lựa chọn nhà thầu thi công để thi công đồng bộ với tiến độ của dự án. Đối với vị trí đang thi công cần đôn đốc nhà thầu xây lắp đẩy nhanh tiến độ thi công các điểm giao chéo.
Phóng viên: Xin cảm ơn ông!
Tin liên quan
-
Doanh nghiệp
Hiệu quả từ ứng dụng công nghệ trong giám sát thi công dự án truyền tải điện
10:12' - 20/07/2022
Truyền tải điện Đắk Lắk đã triển khai lắp camera giám sát tại các vị trí nằm gần đường dây đang thi công và ứng dụng thiết bị bay để chụp ảnh thi công tiếp địa, nghiệm thu cột, dây dẫn.
Tin cùng chuyên mục
-
Doanh nghiệp
Cần Thơ hướng tới trung tâm số vùng ĐBSCL
09:27'
Chiều 19/3, tại thành phố Cần Thơ, UBND thành phố cùng Tổng Công ty viễn thông Mobifone ký kết thỏa thuận hợp tác về chuyển đổi số giai đoạn 2026 – 2030.
-
Doanh nghiệp
Làn sóng đầu tư công nghệ đổ vào công nghiệp TP. Hồ Chí Minh
11:20' - 19/03/2026
Công nghiệp TP. Hồ Chí Minh tăng sức hút với doanh nghiệp ngoại, thúc đẩy chuyển giao công nghệ, đổi mới sản xuất và mở rộng dư địa tăng trưởng bền vững trong bối cảnh cạnh tranh toàn cầu.
-
Doanh nghiệp
Samsung, SK hynix tăng tốc chip AI, đón sóng đầu tư
08:56' - 19/03/2026
Samsung và SK hynix ra mắt công nghệ bộ nhớ AI mới tại GTC 2026, củng cố vị thế trong chuỗi cung ứng toàn cầu và mở rộng cơ hội đầu tư trong kỷ nguyên trí tuệ nhân tạo.
-
Doanh nghiệp
Doanh nghiệp Việt Nam đầu tiên lọt vào Top 15 giải thưởng uy tín về năng lượng của Đức
20:28' - 18/03/2026
Tối 17/3 tại Berlin, Cơ quan Năng lượng Đức (dena) đã tổ chức lễ trao giải SET Award 2026 nhằm tôn vinh các công ty khởi nghiệp nổi bật trong lĩnh vực chuyển đổi năng lượng bền vững.
-
Doanh nghiệp
Hà Nội hạn chế tác động của giá xăng dầu đến thực hiện các dự án trọng điểm
19:43' - 18/03/2026
UBND thành phố yêu cầu rà soát tiến độ thực hiện các dự án, đặc biệt là các dự án trọng điểm; chủ động đánh giá tác động của biến động giá xăng, dầu tới chi phí và tiến độ triển khai.
-
Doanh nghiệp
Truyền tải điện quốc gia và Điện lực miền Bắc phối hợp đầu tư, đáp ứng nhu cầu điện tăng cao
18:40' - 18/03/2026
Để đảm bảo vận hành an toàn, cung cấp điện liên tục cho các tỉnh phía Bắc, EVNNPT cần hoàn thành đóng điện 78 ngăn lộ 110kV; EVNNPC cần hoàn thành đóng điện 118 đường dây 110kV.
-
Doanh nghiệp
Vinmec đầu tư “siêu máy” MRI, nâng chuẩn dịch vụ y tế
14:42' - 18/03/2026
Vinmec đưa vào vận hành hệ thống MRI 3.0 Tesla hiện đại, nâng cao chất lượng chẩn đoán, tối ưu chi phí và mở rộng tiếp cận dịch vụ y tế công nghệ cao cho người dân.
-
Doanh nghiệp
Bầu trời Trung Đông biến động: Cơ hội cho các hãng hàng không phương Tây?
07:36' - 18/03/2026
Cuộc xung đột tại Trung Đông một lần nữa nhắc nhở rằng khu vực này không chỉ giữ vai trò then chốt đối với nguồn cung dầu khí toàn cầu, mà còn là mạch nối quan trọng của dòng khách hàng không quốc tế.
-
Doanh nghiệp
Nvidia ra mắt loạt công nghệ AI mới tại GTC 2026
05:30' - 18/03/2026
Nvidia công bố hàng loạt đột phá AI tại GTC 2026, nổi bật với DLSS 5 và nền tảng Vera Rubin Ultra, hướng tới nâng cao hiệu suất đồ họa, điện toán và củng cố vị thế trong kỷ nguyên AI.

Giao chéo vị trí 1312-1313 đường dây 500kV Vĩnh Tân - Sông Mây với đoạn cao tốc Vĩnh Hảo - Phan Thiết tại địa bàn xã Thuận Hòa, huyện Hàm Thuận Bắc, Bình Thuận. Ảnh: Đức Dũng/BNEWS/TTXVN
Ông Đinh Văn Cường – Phó Giám đốc PTC3. Ảnh: Đức Dũng/BNEWS/TTXVN

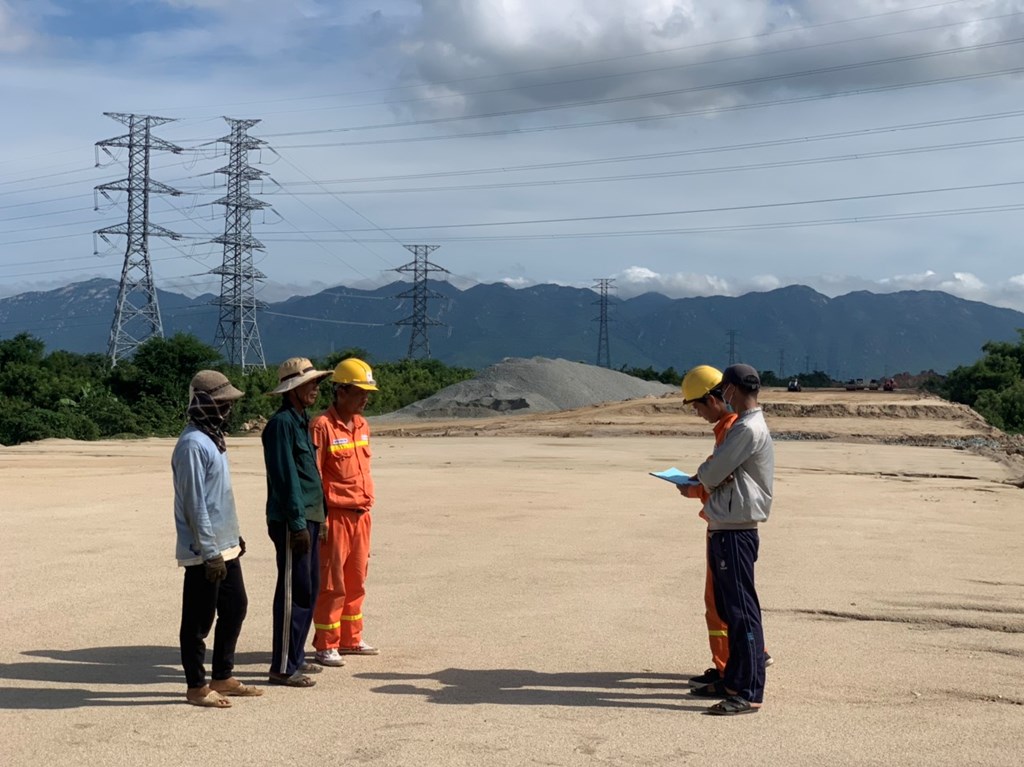

PTC3 làm việc với đơn vị thi công cao tốc Bắc Nam tại khoảng cột 80A-80B đường dây 220kV Vĩnh Tân - Chàm, xã Phước Hữu, huyện Ninh Phước. Ảnh: Đức Dũng/BNEWS/TTXVN
