BNEWS Đồng Nai đang tập trung tháo gỡ vướng mắc bồi thường, giải phóng mặt bằng cho các dự án truyền tải điện, nhằm giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và 4 trong tháng 10/2025.
Phó Chủ tịch UBND tỉnh Đồng Nai - Hồ Văn Hà vừa có buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và các đơn vị liên quan về công tác bồi thường, giải phóng mặt bằng cho các dự án truyền tải điện phục vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.
Thực hiện nhiệm vụ do Thủ tướng Chính phủ và Bộ Công Thương giao, EVN đã giao EVNNPT làm chủ đầu tư các dự án lưới điện giải tỏa công suất các Nhà máy nhiệt điện Nhơn Trạch 3 và 4. Tuy nhiên, quá trình triển khai vẫn còn một số khó khăn, vướng mắc chưa được giải quyết dứt điểm.

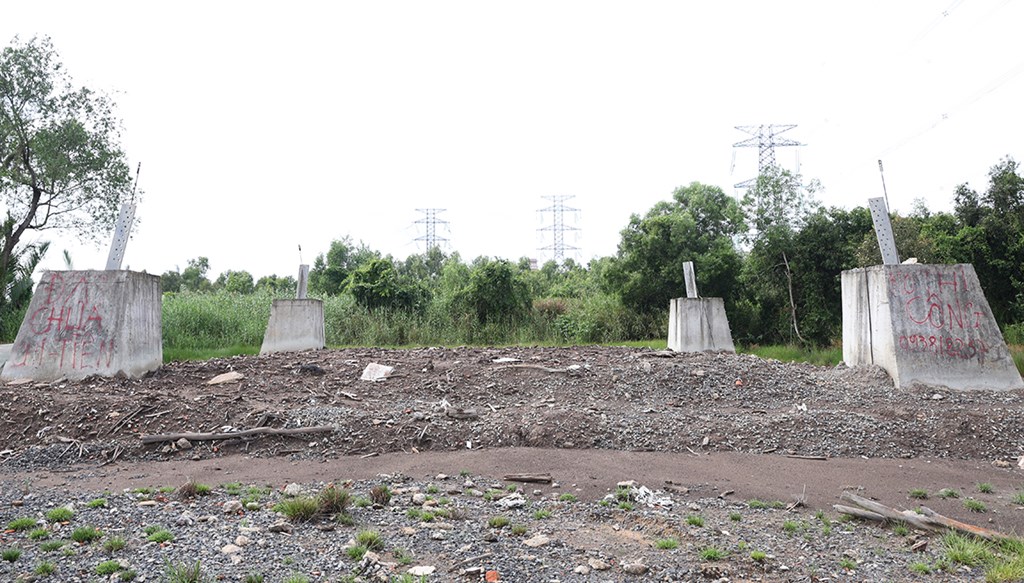

Cụ thể, dự án đường dây 220kV Nhơn Trạch 3 – Long Thành có chiều dài khoảng 26,6 km, gồm 87 vị trí cột, dự kiến hoàn thành trong năm 2025. Đến nay, địa phương đã vận động bàn giao 65 vị trí móng. Nút thắt lớn nhất của dự án là vị trí số 02 (đoạn tuyến đường dây chung cột 4 mạch).
EVNNPT đang triển khai dựng cột để kéo dây phục vụ đóng điện, nhưng một hộ dân không đồng thuận cho thi công và yêu cầu bồi thường bổ sung. Chính quyền đã nhiều lần vận động nhưng không đạt kết quả; UBND xã Đại Phước cùng Trung tâm Phát triển quỹ đất đang củng cố hồ sơ pháp lý để áp dụng biện pháp hành chính.Dự án đường dây 220kV Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái đã hoàn tất vận động, bàn giao mặt bằng các vị trí móng và hành lang tuyến, cơ bản thi công xong. Tuy nhiên, dự án đang tạm dừng do chờ hoàn thành vị trí số 02 thuộc tuyến Nhơn Trạch 3 – Long Thành để đấu nối với sân phân phối Nhà máy điện Nhơn Trạch 3.
Tương tự, dự án Trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đấu nối đã được bàn giao 26.095,6 m²/34.823,1 m². Hiện còn 2 trường hợp chưa hoàn thành công tác bồi thường giải phóng mặt bằng. EVN kiến nghị UBND tỉnh Đồng Nai chỉ đạo UBND huyện Nhơn Trạch vận động, trường hợp hộ dân không hợp tác thì áp dụng biện pháp hành chính để bàn giao mặt bằng trong tháng 10/2025.
Phó Giám đốc Sở Công Thương Đồng Nai Phạm Văn Cường cho biết, tỉnh đã tổ chức nhiều cuộc họp, ban hành văn bản chỉ đạo các sở, ngành, địa phương phối hợp hỗ trợ chủ đầu tư. Lãnh đạo UBND tỉnh cũng đã trực tiếp kiểm tra thực địa, vận động người dân bàn giao đất. Tuy nhiên, do một số xã chưa thành lập Hội đồng bồi thường và Quy chế phối hợp chậm ban hành, nên tiến độ lập và phê duyệt phương án bồi thường còn chậm. Sở Công Thương kiến nghị UBND tỉnh chỉ đạo quyết liệt để kịp bàn giao mặt bằng trong tháng 10/2025.
Phó Chủ tịch UBND tỉnh Hồ Văn Hà nhấn mạnh: Đồng Nai đang triển khai nhiều dự án truyền tải điện quan trọng theo Quy hoạch điện VIII điều chỉnh, trong đó có các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và 4. Các dự án này có vai trò đặc biệt quan trọng, góp phần tăng cường năng lực truyền tải, đảm bảo an ninh năng lượng quốc gia, phục vụ phát triển kinh tế - xã hội khu vực phía Nam, đồng thời thúc đẩy mục tiêu tăng trưởng kinh tế hai con số của tỉnh.
Ông Hà giao Sở Công Thương tổng hợp toàn bộ vướng mắc, kiến nghị của chủ đầu tư và địa phương để tham mưu phương án xử lý, xác định rõ trách nhiệm từng đơn vị và thời hạn thực hiện. Lãnh đạo tỉnh yêu cầu tập trung, quyết liệt để sớm bàn giao dứt điểm mặt bằng cho các dự án giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và 4 trong tháng 10/2025./.
Văn Giáp
Tin liên quan
Tổng giám đốc EVNNPT đôn đốc tiến độ Dự án đường dây 220kV Than Uyên
Ngày 20/9, tại Lào Cai, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – ông Phạm Lê Phú đã đi kiểm tra công trường và đôn đốc tiến độ thi công Dự án đường dây 220kV Than Uyên – Lào Cai.
Tin cùng chuyên mục
-
Doanh nghiệpNinh Bình không giao dự án mới cho chủ đầu tư chậm tiến độ
Ngày 19/8, tại phường Hoa Lư, UBND tỉnh Ninh Bình tổ chức Chương trình kết nối Chính quyền đồng hành-doanh nghiệp phát triển với chủ đề “Tháo gỡ điểm nghẽn, thúc đẩy phát triển khu, cụm công nghiệp”.
-
Doanh nghiệpRa mắt Chương trình học bổng Vinachem xanh trị giá 50 tỷ đồng
Ngày 19/8, tại Hà Nội, Tập đoàn Hóa chất Việt Nam (Vinachem) đã tổ chức lễ ra mắt Chương trình học bổng Vinachem xanh giai đoạn 2026 – 2030 với tổng kinh phí khoảng 50 tỷ đồng.
-
Doanh nghiệpVietjet khai thác 5 đường bay đến Đà Lạt ngay khi sân bay Liên Khương mở lại
Chuyến bay đầu tiên của Vietjet đến Đà Lạt sau khi sân bay Liên Khương mở lại khởi hành từ Hà Nội.
-
Doanh nghiệpChỉ hơn 1 giờ bay: Người miền Tây từ nay đi Đà Lạt quá dễ!
Đường bay Cần Thơ - Đà Lạt được kỳ vọng tạo thêm lựa chọn đi lại cho người dân Đồng bằng sông Cửu Long, đồng thời mở rộng không gian liên kết du lịch, thương mại giữa miền Tây và Tây Nguyên.
-
Doanh nghiệpPhối hợp bảo đảm cung cấp điện an toàn, liên tục cho APEC 2027
SSO và các đơn vị điện lực triển khai đồng bộ 37 nhiệm vụ, bảo đảm cung cấp điện an toàn, liên tục và tin cậy phục vụ APEC 2027 tại Phú Quốc.
-
Doanh nghiệpDấu ấn PVFCCo- Phú Mỹ tại Lễ hội Sầu riêng Đắk Lắk 2026
Tổng công ty Phân bón và Hóa chất Dầu khí (PVFCCo – Phú Mỹ) đang tạo nên những dấu ấn đậm nét tại Lễ hội Sầu riêng Đắk Lắk 2026.
-
Doanh nghiệpDoanh nghiệp nâng chuẩn, chế biến sâu để chinh phục thị trường EU
Việt Nam có nguồn nguyên liệu nông, lâm, thủy sản rất phong phú. Điều Việt Nam cần là công nghệ để biến nguồn tài nguyên đó thành những sản phẩm cao cấp có giá trị gia tăng lớn.
-
Doanh nghiệpPOSCO DX giảm 50% chi phí hạ tầng AI nhờ chip NPU nội địa
Công ty Posco DX (Hàn Quốc) ngày 18/8 thông báo nền tảng Vision AI dùng chip NPU nội địa có thể giảm khoảng 50% chi phí đầu tư, vận hành và 90% điện năng so với GPU.
-
Doanh nghiệpNhật Bản đầu tư 12,5 tỷ USD xây trung tâm dữ liệu AI tại Akita
Dự án trung tâm dữ liệu AI trị giá khoảng 12,5 tỷ USD tại Akita, Nhật Bản dự kiến vận hành từ năm 2030, được kỳ vọng tạo động lực thu hút công nghệ, vốn và nhân lực.
