Hoàn thành bảo dưỡng đường dây 500kV trọng điểm giữa cao điểm nắng nóng
Giữa cao điểm nắng nóng gay gắt tại khu vực Duyên hải Nam Trung Bộ, ngày 27/7/2025, Đội Truyền tải điện Lâm Đồng (thuộc Công ty Truyền tải điện 3 - PTC3) đã hoàn thành đúng tiến độ kế hoạch bảo dưỡng đường dây 500kV mạch 575/Vĩnh Tân - 584/Sông Mây. Đây là một trong những mạch truyền tải huyết mạch, giữ vai trò then chốt trong việc đảm bảo an ninh năng lượng cho các tỉnh phía Nam, đồng thời giải tỏa công suất từ Trung tâm Điện lực Vĩnh Tân và các nguồn năng lượng tái tạo trọng điểm trong khu vực.
Trong điều kiện thời tiết khắc nghiệt và thời gian cắt điện hạn hẹp, chỉ từ 5h00 đến 19h00, cùng với khối lượng công việc lớn, Đội Truyền tải điện Lâm Đồng đã huy động hơn 120 cán bộ, công nhân viên từ các Tổ quản lý vận hành Lâm Hà, Đơn Dương, Bảo Lộc, Đạ Huoai, Gia Nghĩa, Krông Nô, Bắc Bình, Phan Thiết và Tánh Linh tham gia.
Đội đã lập kế hoạch chi tiết, phân công khối lượng hợp lý, chuẩn bị đầy đủ vật tư, thiết bị để thi công kịp thời. Nhờ vậy, ngay sau khi tiếp nhận lưới, các nhóm công tác đã triển khai thi công đồng loạt, đảm bảo an toàn tuyệt đối và không để tồn đọng khối lượng công việc.

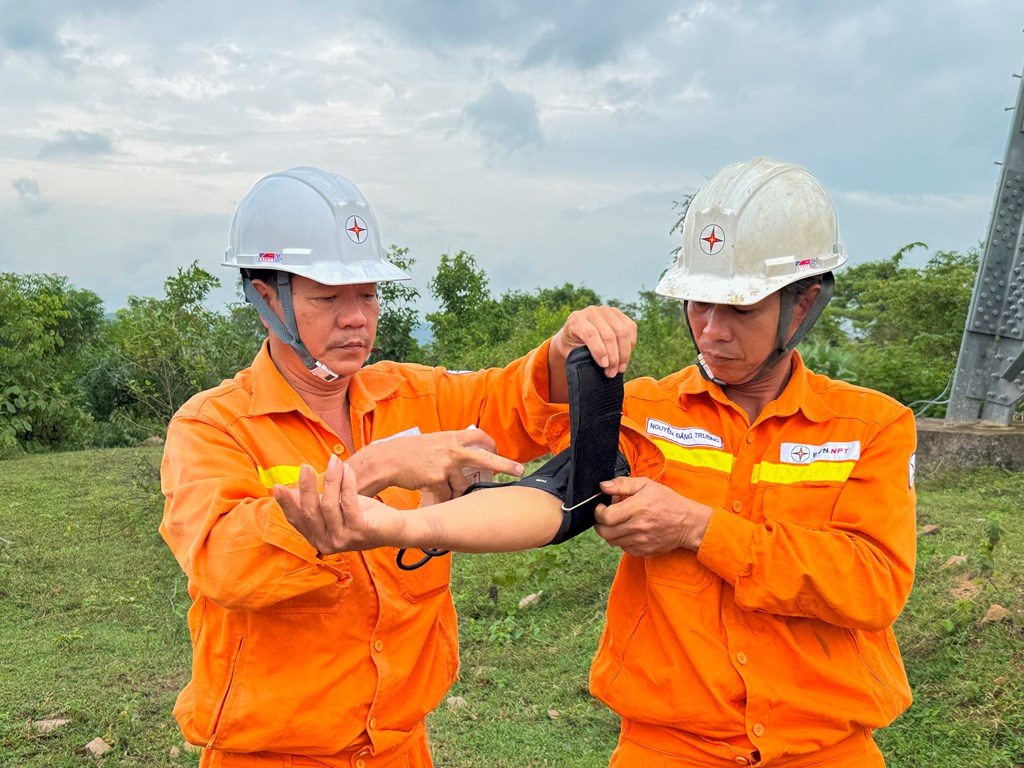

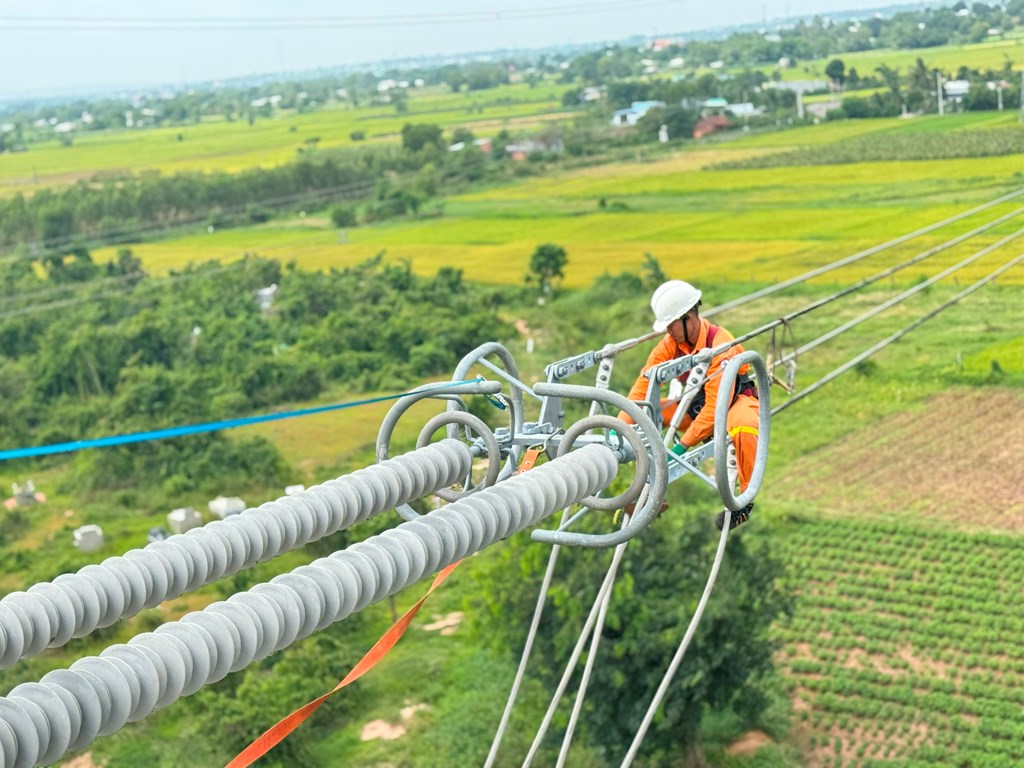

Các hạng mục đã hoàn thành gồm: kiểm tra dây dẫn, phụ kiện phần mang điện và tháo khung định vị tại 54 khoảng cột; siết bulong tiếp địa đỉnh trụ tại 20 vị trí; kiểm tra, vệ sinh và siết tiếp xúc má lèo tại 9 vị trí. Tất cả các thao tác đều được thực hiện đúng quy trình, đúng quy định, dưới sự giám sát chặt chẽ về kỹ thuật và an toàn.
Chia sẻ về đợt bảo dưỡng đặc biệt này, ông Nguyễn Văn Phong – Đội phó Đội Truyền tải điện Lâm Đồng cho biết: Những ngày cuối tháng 7, thời tiết tại khu vực Bắc Bình, Phan Thiết và Tánh Linh nắng nóng kéo dài. Tuy nhiên, đúng thời điểm thi công, thời tiết lại diễn biến phức tạp: có nơi mưa to kéo dài, nơi nắng gắt oi bức, thậm chí có nhóm công tác phải làm việc trong điều kiện thời tiết thay đổi liên tục giữa mưa và nắng. Điều này không chỉ ảnh hưởng tới tiến độ mà còn tác động trực tiếp đến sức khỏe người lao động.
Dù vậy, cán bộ công nhân viên Đội Truyền tải điện Lâm Đồng đã nỗ lực vượt qua khó khăn, đảm bảo an toàn tuyệt đối trong suốt quá trình thi công, hoàn thành công việc đúng tiến độ và đáp ứng yêu cầu kỹ thuật. Đặc biệt, toàn đội đã phát huy tinh thần trách nhiệm, tuân thủ và tận tâm, đồng thời nhanh chóng thích ứng linh hoạt với mô hình tổ chức mới sau khi sắp xếp tinh gọn bộ máy, qua đó đảm bảo lưới điện truyền tải vận hành an toàn, ổn định và liên tục.
Thành công của đợt bảo dưỡng không chỉ góp phần nâng cao độ tin cậy cung cấp điện trên lưới truyền tải quốc gia, mà còn thể hiện sự chuyên nghiệp và quyết tâm cao độ của lực lượng truyền tải điện tuyến đầu. CBCNV Đội Truyền tải điện Lâm Đồng nói riêng và Công ty Truyền tải điện 3 nói chung tiếp tục khẳng định vai trò nòng cốt, bền bỉ “giữ mạch sống” cho hệ thống điện quốc gia trong mùa khô cũng như suốt cả năm 2025.
Tin liên quan
-
Doanh nghiệp
PTC3 linh hoạt điều hành, đảm bảo vận hành an toàn lưới điện trong nắng nóng cao điểm
19:25' - 23/07/2025
Trước nắng nóng cực đoan mùa khô 2025, PTC3 đảm bảo vận hành an toàn lưới điện truyền tải, đồng thời linh hoạt thích ứng thay đổi hành chính và tổ chức bộ máy theo chỉ đạo EVNNPT.
-
Doanh nghiệp
PTC3 đảm bảo vận hành an toàn lưới điện mùa khô
22:26' - 11/06/2025
PTC3 đã triển khai quyết liệt nhiều giải pháp quản lý vận hành, đảm bảo lưới điện truyền tải Quốc gia hoạt động an toàn, liên tục trong mùa khô năm 2025.
Tin cùng chuyên mục
-
Doanh nghiệp
Tuổi trẻ Truyền tải điện Quốc gia tham gia hơn 500 đề tài sáng kiến
22:47' - 30/09/2025
Tuổi trẻ EVNNPT giai đoạn 2022–2025 tham gia 509 đề tài sáng kiến, thực hiện 647 công trình, phần việc thanh niên, phát huy tinh thần xung kích, sáng tạo, gắn với chuyên môn và an sinh xã hội.
-
Doanh nghiệp
Bão số 10: Hơn 2,67 triệu khách hàng có điện trở lại
21:13' - 30/09/2025
Tính đến chiều 30/9/2025, cơn bão số 10 (Bualoi) tiếp tục gây ảnh hưởng đến vận hành các công trình thủy điện, lưới điện và cung cấp điện tại nhiều tỉnh miền Bắc và miền Trung.
-
Doanh nghiệp
Doanh nghiệp muốn tài trợ 3 phà 200 tấn cho bến phà Bình Khánh kết nối Cần Giờ
20:31' - 30/09/2025
Chủ tịch UBND TP. Hồ Chí Minh vừa có văn bản ủng hộ chủ trương của Công ty Cổ phần Đô thị du lịch Cần Giờ về đề xuất tài trợ phương tiện phà phục vụ hoạt động tại bến phà Bình Khánh (TP. Hồ Chí Minh).
-
Doanh nghiệp
Doanh nghiệp Hàn Quốc muốn xây nhà máy nước ép, chiết xuất dầu từ rơm rạ ở Cần Thơ
20:16' - 30/09/2025
Ngày 30/9, Sở Công Thương thành phố Cần Thơ có buổi làm việc với Đoàn công tác của Tập đoàn SEP Cooperative và Tập đoàn Lotte đến tìm hiểu cơ hội đầu tư, xây dựng nhà máy chế biến nước ép trái cây.
-
Doanh nghiệp
Đồng bằng sông Cửu Long: 61% doanh nghiệp mong được ưu tiên tiếp cận tài chính xanh
15:22' - 30/09/2025
Sáng 30/9, Liên hiệp Khoa học và Kỹ thuật thành phố Cần Thơ phối hợp Tổ chức WWF tổ chức hội thảo Doanh nghiệp chuyển đổi xanh và giải pháp thúc đẩy tiếp cận tài chính xanh bền vững.
-
Doanh nghiệp
Hơn 1,8 triệu khách hàng của Điện lực miền Bắc đã có điện trở lại
09:56' - 30/09/2025
Cơn bão số 10 (BUALOI) gây thiệt hại nghiêm trọng lưới điện miền Bắc. Đến sáng 30/9, EVNNPC đã khôi phục điện cho hơn 1,8 triệu khách hàng, chiếm 52% số bị ảnh hưởng.
-
Doanh nghiệp
Tập đoàn hàng không lớn nhất nước Đức tìm cách cắt giảm chi phí
09:01' - 30/09/2025
Tập đoàn hàng không Lufthansa của Đức đang có kế hoạch cắt giảm 20% số lượng nhân viên hành chính, tương đương hàng nghìn nhân viên, trong nỗ lực giảm chi phí sau khi doanh thu sụt giảm.
-
Doanh nghiệp
Bão số 10 gây gián đoạn điện cho 3,4 triệu khách hàng, ngành điện dồn lực khắc phục
20:11' - 29/09/2025
Cập nhật đến thời điểm chiều ngày 29/9, bão số 10 (Bualoi) đã ảnh hưởng đến vận hành thủy điện, lưới điện cao áp và cung cấp điện tại nhiều tỉnh miền Bắc và miền Trung.
-
Doanh nghiệp
EVN chỉ đạo khẩn khắc phục sự cố lưới điện do bão số 10 và hoàn lưu sau bão
14:32' - 29/09/2025
Tập đoàn Điện lực Việt Nam (EVN) vừa ban hành Công điện số 6221/CĐ-EVN về việc tập trung ứng phó, khắc phục thiệt hại do bão số 10 và hoàn lưu sau bão.
