BNEWS Theo báo cáo của UBND tỉnh Cà Mau, Dự án Đường dây 500 kV LNG Bạc Liêu - Thốt Nốt được xây dựng mới với quy mô 2 mạch, có tổng chiều dài khoảng 135,6 km.

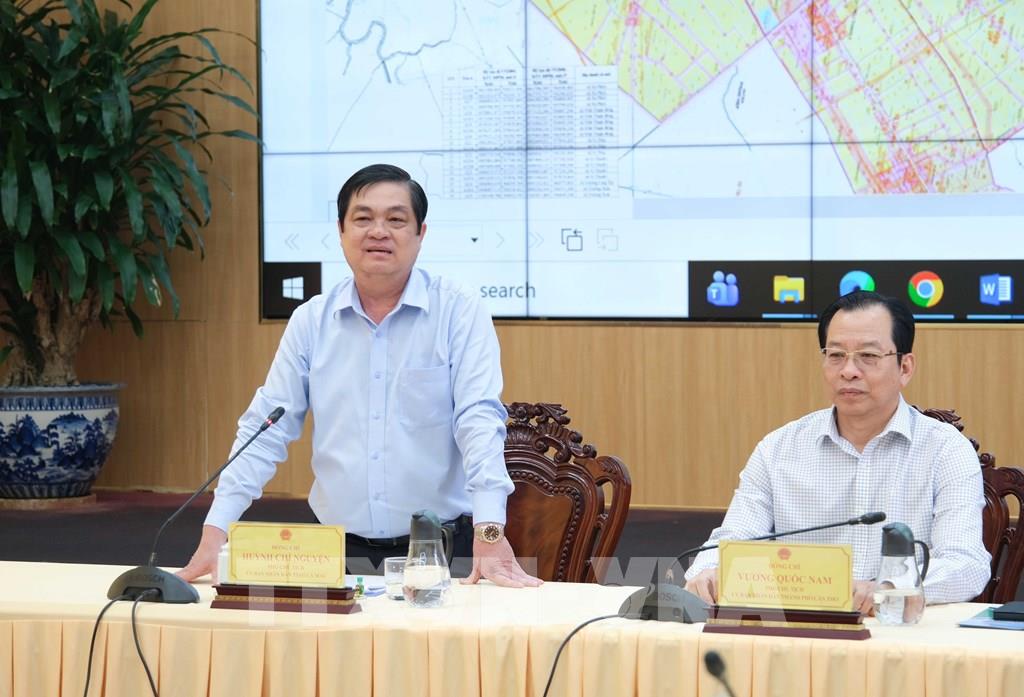

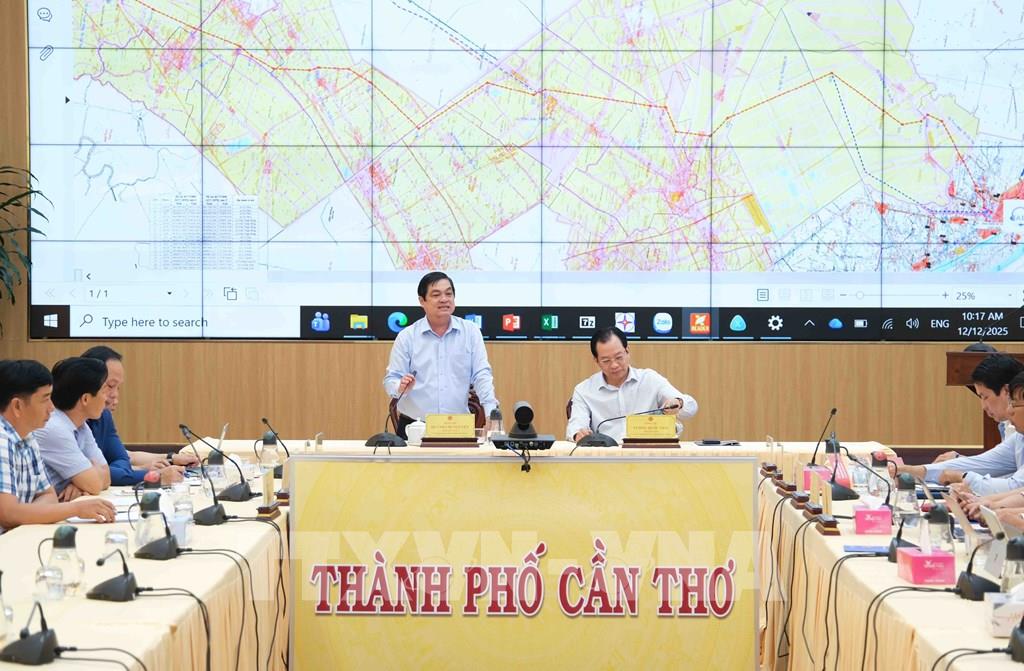

Ngày 12/12, tại thành phố Cần Thơ, lãnh đạo UBND thành phố Cần Thơ và UBND tỉnh Cà Mau đã có buổi làm việc với Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cùng các sở, ngành liên quan để rà soát hướng tuyến và thủ tục đầu tư Dự án đường dây 500kV LNG Bạc Liêu - Thốt Nốt. Đây là công trình trọng điểm quốc gia, đảm bảo an ninh năng lượng thúc đẩy chuyển dịch năng lượng xanh tại khu vực Đồng bằng sông Cửu Long.
Theo báo cáo của UBND tỉnh Cà Mau, Dự án Đường dây 500 kV LNG Bạc Liêu - Thốt Nốt được xây dựng mới với quy mô 2 mạch, có tổng chiều dài khoảng 135,6 km. Điểm đầu của tuyến đường dây xuất phát từ cột cổng sân phân phối 500 kV của nhà máy điện LNG Bạc Liêu và điểm kết thúc tại cột cổng 500 kV của Trạm biến áp Thốt Nốt. Bên cạnh việc xây dựng đường dây, dự án còn bao gồm hạng mục xây dựng mới và lắp đặt thiết bị hoàn chỉnh cho 2 ngăn lộ 500 kV tại trạm 500 kV Thốt Nốt hiện hữu. Tổng mức đầu tư sơ bộ khoảng 6.187 tỷ đồng. Về hướng tuyến cụ thể đi qua hai địa phương, đoạn tuyến đi qua địa phận thành phố Cần Thơ có tổng chiều dài khoảng 78 km, đi qua địa bàn 12 xã, phường bao gồm: xã Vĩnh Thạnh, xã Vĩnh Thuận Đông, xã Vị Thủy, xã Vị Thanh 1, xã Trường Long Tây, xã Trường Xuân, xã Thới Lai, xã Đông Hiệp, xã Thới Hưng, xã Trung Hưng, Phường Trung Nhứt và Phường Thuận Hưng. Diện tích đất chiếm dụng vĩnh viễn cho đoạn tuyến này khoảng 20,34 ha với tổng số 201 vị trí cột (gồm 17 vị trí cột néo và 184 vị trí cột trung gian), cùng diện tích hành lang tuyến khoảng 265 ha. Đối với đoạn tuyến đi qua địa phận tỉnh Cà Mau, tổng chiều dài khoảng 57,6 km, đi qua địa bàn 7 xã gồm: xã Vĩnh Hậu, xã Hòa Bình, xã Vĩnh Mỹ, xã Châu Thới, xã Vĩnh Thanh, xã Phước Long, xã Ninh Quới. Diện tích chiếm đất vĩnh viễn tại đoạn này khoảng 14,26 ha với 134 vị trí cột, diện tích hành lang tuyến khoảng 167,12 ha. Dự án nằm trong danh mục lưới điện truyền tải cải tạo và xây dựng mới ưu tiên đến năm 2030, định hướng đến năm 2035 phù hợp với Quy hoạch phát triển điện lực quốc gia thời kỳ 2021 - 2030, tầm nhìn đến năm 2050 (Quy hoạch điện VIII), dự kiến được triển khai thi công vào quý II-2027 và hoàn thành vào quý IV-2028. Hiện nay, đoạn tuyến qua địa phận tỉnh Cà Mau đã được UBND tỉnh chấp thuận hướng tuyến tại Công văn số 08994/UBND-KTTH ngày 8/12/2025. Trong khi đó, đoạn tuyến qua địa phận thành phố Cần Thơ đã được Ban Quản lý dự án Truyền tải điện gửi Sở Công Thương thành phố Cần Thơ và hiện đang chờ ý kiến của UBND thành phố Cần Thơ.Tại buổi làm việc, Phó Chủ tịch UBND tỉnh Cà Mau Huỳnh Chí Nguyện cho biết, đây là dự án rất quan trọng đối với tỉnh Cà Mau, bởi nếu nguồn điện được xây dựng xong mà không có đường dây truyền tải để giải tỏa công suất thì nhà máy sẽ không phát huy được hiệu quả. Dự án đi qua hai địa phương nhưng mục tiêu chính là phục vụ cho phát triển kinh tế - xã hội của Cà Mau và khu vực Tây Nam Bộ. Hiện nay, hướng tuyến giữa Cần Thơ và Cà Mau đã cơ bản rõ ràng.
Đối với việc giải phóng mặt bằng, Phó Chủ tịch UBND tỉnh Cà Mau nhận định đây là khâu khó khăn nhất, ngay cả các đường dây 110kV, 220kV đi qua các xã cũng thường xuyên gặp vướng mắc. Do đó, với đường dây 500kV này, ông Nguyện mong muốn các sở ngành của Cần Thơ sẽ hỗ trợ Cà Mau hết sức mình. Bên cạnh đó, lãnh đạo UBND tỉnh Cà Mau cũng đề xuất được giao thẩm quyền chấp thuận chủ trương đầu tư cho toàn bộ dự án bởi dự án này chủ yếu phục vụ cho nguồn điện và các hoạt động chính tại Cà Mau. Lãnh đạo UBND tỉnh Cà Mau cũng đề nghị UBND thành phố Cần Thơ sớm xem xét chấp thuận hướng tuyến đoạn qua địa phận thành phố; chỉ đạo rà soát, điều chỉnh, cập nhật bổ sung các quy hoạch có liên quan như quy hoạch tỉnh, quy hoạch sử dụng đất, quy hoạch xây dựng để hỗ trợ dự án. Ngoài ra, Cà Mau cũng nhờ Cần Thơ hỗ trợ thẩm định hồ sơ đề xuất Dự án Nâng khả năng tải đường dây 110kV Bạc Liêu 2 - Thạnh Trị - Sóc Trăng. Tại buổi làm việc, ông Nguyễn Ngọc Tân - Phó Tổng Giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT) cho biết, hiện nay việc triển khai các dự án lưới điện và đất năng lượng trên địa bàn đang có nhiều thuận lợi, đặc biệt là việc bỏ quy hoạch, kế hoạch sử dụng đất cấp xã, chỉ cần cập nhật vào quy hoạch tích hợp tỉnh. Theo ông Tân, vấn đề quan trọng nhất của dự án này là hướng tuyến. Hiện tại, EVNNPT đã cung cấp đầy đủ tọa độ các vị trí cột góc, chỉ cần các địa phương thống nhất là có thể cập nhật ngay vào quy hoạch tích hợp. Về yêu cầu kỹ thuật của hướng tuyến, đại diện EVNNPT chia sẻ quan điểm chỉ đạo của Thủ tướng Chính phủ trong các dự án đường dây 500kV mạch 3 trước đây là phải đi thẳng nhất có thể, "vượt sông thì bắc cầu, vượt núi thì đào hầm", tránh việc đường dây đi vòng vèo gây lãng phí và khó khăn. Ông Tân mong muốn địa phương sớm thống nhất hướng tuyến để đơn vị có thể triển khai khảo sát ngay sau khi hết mùa lũ tại Đồng bằng sông Cửu Long. Nếu chậm trễ, dự án có thể bị lùi lại một năm do ảnh hưởng của mùa lũ năm sau. Liên quan đến nguồn vốn đầu tư, ông Nguyễn Ngọc Tân khẳng định EVNNPT là doanh nghiệp nhà nước tự thu xếp vốn để thực hiện dự án, không phụ thuộc vào vốn ngân sách và Chính phủ không phải bảo lãnh hay chịu rủi ro tín dụng. Do đó, dự án không cần phải đăng ký kế hoạch vốn đầu tư công trung và dài hạn, giúp giảm bớt thủ tục hành chính và tăng tính chủ động.Phó Chủ tịch UBND thành phố Cần Thơ Vương Quốc Nam khẳng định đây là công trình trọng điểm quốc gia, không thể thiếu để đảm bảo an ninh năng lượng và chuyển đổi sang năng lượng sạch cho cả vùng Tây Nam Bộ.
Đặc biệt lưu ý tính chất phức tạp của đường dây 500kV so với các đường dây 220kV, ông Vương Quốc Nam chỉ đạo các sở ngành phải chú trọng đến chính sách hỗ trợ, đặc biệt là đối với các hộ dân có nhà ở dưới hành lang tuyến, cần phải chuẩn bị kỹ lưỡng quỹ đất và chính sách tái định cư cho người dân bị ảnh hưởng dự án bởi những khu vực dự án đi qua thì không thể sinh sống bên dưới được mà phải di dời đi nơi khác. Đối với các thủ tục quy hoạch, Phó Chủ tịch UBND thành phố Cần Thơ giao Sở Công Thương rà soát kỹ hướng tuyến cùng với Tổng công ty Truyền tải điện quốc gia và gửi thông tin ngay cho Sở Tài chính để cập nhật vào quy hoạch tỉnh và thành phố. Ông Nam đồng tình với quan điểm cần xác định hướng tuyến trước để làm cơ sở điều chỉnh quy hoạch, thống nhất quan điểm cần sự hợp tác chặt chẽ giữa các bên, đồng thời giao các sở ngành chức năng phối hợp trực tiếp với Tổng công ty Truyền tải điện quốc gia để tháo gỡ mọi vướng mắc trong quá trình thực hiện dự án. Dự án đường dây 500kV LNG Bạc Liêu - Thốt Nốt khi hoàn thành sẽ khép kín mạch vòng lưới điện 500kV khu vực Tây Nam Bộ, góp phần quan trọng trong việc giải tỏa công suất các nguồn điện năng lượng tái tạo và điện khí trong khu vực, đảm bảo cung cấp điện ổn định cho phát triển kinh tế - xã hội của các tỉnh Đồng bằng sông Cửu Long.Tin liên quan
Nhà máy thông minh đầu tiên của Petrovietnam: Dấu ấn đậm nét chuyển đổi số
Đạm Cà Mau được công nhận là nhà máy thông minh đầu tiên của Petrovietnam, tiên phong ứng dụng AI, IoT và Big Data vào vận hành, tiết kiệm năng lượng và giảm phát thải mạnh mẽ.
Tin cùng chuyên mục
-
Doanh nghiệpTăng trưởng bứt phá và phát triển bền vững: Hành trình không thể đi một mình
Đích đến tăng trưởng hai con số phải được đặt trên một nền tảng bền vững và doanh nghiệp chính là chủ thể trung tâm của mô hình này.
-
Doanh nghiệpNghị quyết 20-NQ/TW: Hạ tầng điện đồng hành cùng phát triển kinh tế biển
Phía sau mỗi đầm nuôi, nhà máy hay bến cảng là hạ tầng điện sẵn sàng làm lực đẩy cho kinh tế biển theo Nghị quyết 20-NQ/TW.
-
Doanh nghiệpDệt may Việt Nam ghi dấu ấn với 11 sản phẩm Thương hiệu quốc gia
Tám doanh nghiệp dệt may với 11 nhóm sản phẩm sẽ được vinh danh tại chương trình Thương hiệu quốc gia Việt Nam 2026, khẳng định sức cạnh tranh và năng lực đổi mới.
-
Doanh nghiệpEVNNPT chủ động đa dạng hóa nguồn vốn phát triển lưới truyền tải điện đến năm 2030
EVNNPT chủ động đa dạng hóa nguồn vốn, huy động 204.000 tỷ đồng phát triển lưới điện truyền tải đến năm 2030 theo Quy hoạch điện VIII điều chỉnh.
-
Doanh nghiệpGia Lai đặt mục tiêu có 60.000 - 65.000 doanh nghiệp hoạt động vào năm 2030
Gia Lai phấn đấu đến năm 2030 có 60.000-65.000 doanh nghiệp hoạt động, ít nhất 2 doanh nghiệp tham gia chuỗi giá trị toàn cầu, tạo động lực mới cho khu vực kinh tế tư nhân.
-
Doanh nghiệpGiảm nghĩa vụ thuế, chi phí tuân thủ, doanh nghiệp được tiếp thêm dư địa phục hồi
Trong bối cảnh sức mua còn chịu nhiều sức ép, doanh nghiệp rất cần những chính sách giúp giảm chi phí và chủ động hơn về dòng tiền.
-
Doanh nghiệpKhởi công chuỗi chế biến lúa gạo 500.000 tấn/năm kết hợp năng lượng sinh khối
Chiều 3/10, tại xã Đông Thuận (thành phố Cần Thơ) đã chính thức khởi công chuỗi nhà máy chế biến lúa gạo công suất 500.000 tấn/năm và Trung tâm cung ứng nhiên liệu sinh khối.
-
Doanh nghiệp9 tháng, số doanh nghiệp thành lập mới tiếp tục tăng
Số doanh nghiệp thành lập mới tiếp tục tăng, quy mô vốn đăng ký bình quân được cải thiện, song số doanh nghiệp rút lui khỏi thị trường vẫn ở mức cao.
-
Doanh nghiệpThúc đẩy nghiên cứu ứng dụng bản sao số trong công nghiệp - năng lượng
VPI vừa tổ chức hội thảo chuyên đề “Bản sao số trong lĩnh vực công nghiệp - năng lượng” nhằm đề xuất các định hướng nghiên cứu, ứng dụng bản sao số trong lĩnh vực công nghiệp - năng lượng.
