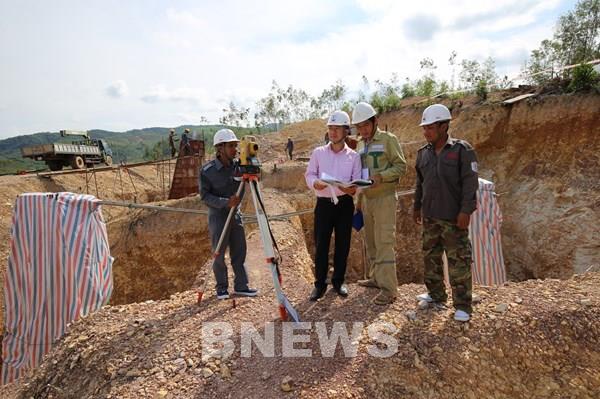

BNEWS Phần mở rộng trạm biến áp 500kV Dốc Sỏi (thuộc địa bàn huyện Bình Sơn) đã hoàn tất chi trả tiền bồi thường và bàn giao toàn bộ diện tích mặt bằng trạm biến áp 500kV Dốc Sỏi với 9,84 ha.
* Vướng giá đền bù
Theo báo cáo của ông Nguyễn Đức Tuyển, Giám đốc Ban quản lý Dự án các công trinh điện miền Trung, hiện nay Dự án đường dây 500kV Dốc Sỏi - Pleiku 2, phần mở rộng trạm biến áp 500kV Dốc Sỏi (thuộc địa bàn huyện Bình Sơn) đã hoàn tất chi trả tiền bồi thường và bàn giao toàn bộ diện tích mặt bằng trạm biến áp 500kV Dốc Sỏi với 9,84 ha. Đối với việc hoàn trả công trình dân sinh đã thi công hoàn thành 95% khối lượng công việc. Còn 4 hộ dân đề nghị bồi thường phần đất còn lại ngoài quy hoạch mương, mới bàn giao mặt bằng khoảng 200m mương tưới. Chậm trễ hơn là phần đường dây 500kV, hiện việc bàn giao mặt bằng móng và hành lang tuyến bị chậm. Còn 2/167 vị trí móng chưa bàn giao mặt bằng (Vị trí 11 và 31 thuộc địa bàn huyện Bình Sơn) và còn 81/167 khoảng cột chưa bàn giao hành lang tuyến. Nguyên nhân là do các hộ dân không đồng thuận đơn giá bồi thường, chưa nhận tiền theo phương án bồi thường được duyệt; trong đó, huyện Bình Sơn có 31 hộ, Trà Bồng 7 hộ, Sơn Tịnh 52 hộ, Sơn Hà 54 hộ và Ba Tơ 2 hộ. Ông Tuyển cho biết thêm, về chuyển mục đích sử dụng rừng và thuê đất cho Dự án, sau khi Sở Tài nguyên và Môi trường chủ trì cuộc họp liên sở ngày 3/12/2020, đến nay chưa có hướng dẫn chính thức từ Sở Nông nghiệp và Phát triển nông thôn, các bên liên quan đang triển khai theo nội dung thống nhất tại cuộc họp. Về di dân tái định cư, các khu tái định cư đã hoàn tất xây dựng. Tuy nhiên, chưa phê duyệt phương án tái định cư nên chưa duyệt phương án bồi thường cho các hộ dân có nhà di dời và đang chờ phê duyệt giá đất tái định cư. Tại cuộc họp, các sở, ngành, địa phương đã nêu những khó khăn, vướng mắc trong thực hiện thủ tục bồi thường, giải phóng mặt bằng như: đơn giá bồi thường, diện tích đất bồi thường, thủ tục chuyển mục đích sử dụng đất rừng... Đơn cử tại huyện Sơn Tịnh, trong cùng một địa bàn, nhưng các xã có mức đền bù khác nhau do khác thời điểm phê duyệt giá đền bù đất theo quy định (năm 2019 và 2020). Điều này khiến cho nhiều hộ dân không đồng ý nhận tiền. * Quyết liệt xử lýTheo ông Dương Quang Thành, Chủ tịch Hội đồng thành viên EVN, Dự án đường dây 500kV mạch 3 Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2 có ý nghĩa rất quan trọng trong việc đảm bảo cung cấp điện cho miền Nam trong những năm tới. Đây cũng là công trình được chọn gắn biển chào mừng Đại hội toàn quốc lần thứ XIII của Đảng. EVN mong muốn UBND tỉnh Quảng Ngãi, các địa phương có đường dây đi qua quyết liệt hơn nữa, sớm bàn giao mặt bằng cho chủ đầu tư để gấp rút thi công, hoàn thành đóng điện trước Đại hội.
Để đảm bảo tiến độ, ông Dương Quang Thành kiến nghị, UBND tỉnh Quảng Ngãi xem xét thống nhất chủ trương cho chuyển mục đích sử dụng rừng, trước khi giao thuê đất cho Dự án tương tự như các tỉnh lân cận đã thực hiện đối với Dự án đường dây 500kV mạch 3. UBND tỉnh đồng ý cho UBND các huyện tổ chức bảo vệ thi công hoặc cưỡng chế sau khi đã thực hiện đầy đủ các quy định hiện hành, nhưng các hộ dân vẫn kiên quyết không hợp tác để bàn giao mặt bằng (cả móng và hành lang tuyến). Đồng thời, các huyện vận động người dân nhận tiền bồi thường, bàn giao mặt bằng hành lang tuyến, vị trí móng để đơn vị nhà thầu, thi công kéo dây thực hiện dự án, nếu không thực hiện sẽ có giải pháp bảo vệ thi công Dự án. Trao đổi tại cuộc họp, ông Đặng Văn Minh, Chủ tịch UBND tỉnh Quảng Ngãi cho hay, trước những vướng mắc về giải phóng mặt bằng cho các Dự án truyền tải điện, tỉnh xác định đây là trách nhiệm của mình và cùng đồng hành với EVN hoàn thành tốt nhiệm vụ được giao. “Tôi chia sẻ những vướng mắc, khó khăn với đơn vị và tiến độ Dự án chậm trễ có nhiều nguyên nhân như ảnh hưởng bởi dịch bệnh COVID-19, mưa bão... Tỉnh Quảng Ngãi đã chỉ đạo các địa phương có đường dây 500kV mạch 3 đi qua phải hoàn thành bàn giao mặt bằng trong năm 2020. Sau ngày 31/12/2020, nếu địa phương nào không hoàn thành phải chịu trách nhiệm trước Chủ tịch UBND tỉnh”, ông Đặng Văn Minh khẳng định. Ông Đặng Văn Minh yêu cầu các sở, ngành và địa phương phải nỗ lực và xử lý dứt điểm các vị trí còn vướng mắc về giải phóng mặt bằng…/.Tin liên quan
Dự án đường dây 500kV mạch 3 vẫn gặp khó
Theo báo cáo của Ban quản lý dự án các công trình điện miền Trung (CPMB), hiện nay dự án đường dây 500kV mạch 3 vẫn đang gặp nhiều khó khăn trong thủ tục rừng và bồi thường giải phóng mặt bằng.
Tin cùng chuyên mục
-
Kinh tế Việt NamNâng tầm công tác đối ngoại địa phương, phục vụ phát triển
Hội nghị Ngoại vụ toàn quốc lần thứ 22 diễn ra trong bối cảnh tình hình thế giới và khu vực tiếp tục có nhiều biến động sâu sắc, đan xen cả thời cơ và thách thức.
-
Kinh tế Việt NamThể chế mới, không gian mới, động lực mới cho Hải Phòng
Hải Phòng là thành phố cảng, cửa ngõ ra biển của khu vực phía Bắc; trung tâm công nghiệp, đầu mối giao thông và cực tăng trưởng của Vùng kinh tế trọng điểm Bắc bộ.
-
Kinh tế Việt NamTây Ninh giải "bài toán lớn" bằng đổi mới sáng tạo
Đổi mới sáng tạo sẽ được thúc đẩy tại các lĩnh vực có lợi thế của Tây Ninh như công nghiệp xanh và thông minh, nông nghiệp công nghệ cao, logistics, kinh tế cửa khẩu, du lịch thông minh và kinh tế số.
-
Kinh tế Việt NamPhó Thủ tướng Thường trực Phạm Gia Túc: Xây dựng đặc khu Phú Quốc thành đơn vị kiểu mẫu về an ninh, trật tự
Ngày 2/8, tại đặc khu Phú Quốc, tỉnh An Giang tổ chức Ngày hội toàn dân bảo vệ an ninh Tổ quốc năm 2026 nhằm chào mừng kỷ niệm 81 năm Cách mạng Tháng Tám và Quốc khánh 2/9.
-
Kinh tế Việt NamĐột phá chiến lược chuyển đổi số hạ tầng giao thông
Với hàng loạt dự án trọng điểm đã hoàn thành và đang tiếp tục được đầu tư đi vào vận hành, hạ tầng giao thông đóng vai trò đòn bẩy chiến lược thúc đẩy phát triển kinh tế và gia tăng năng lực vận tải.
-
Kinh tế Việt NamNước rút trên công trường cao tốc Châu Đốc – Cần Thơ – Sóc Trăng qua An Giang
Dự án thành phần 1 cao tốc đoạn qua địa bàn tỉnh An Giang có chiều dài hơn 57 km. Đến nay, dự án đạt hơn 80% giá trị hợp đồng, vượt khoảng 0,3% so với kế hoạch.
-
Kinh tế Việt NamHoàn thiện nhà ga, sẵn sàng vận hành thử nghiệm sân bay Long Thành
Theo kế hoạch, từ tháng 9/2026, Cảng hàng không Quốc tế Long Thành (sân bay Long Thành) bắt đầu vận hành thử nghiệm, cuối năm nay đưa vào khai thác thương mại.
-
Kinh tế Việt NamBước chuyển tư duy - mệnh lệnh sống còn thích ứng với biến đổi khí hậu
Biến đổi khí hậu đã và đang diễn biến phức tạp, không còn là câu chuyện xa xôi hay cảnh báo nữa, mà trở thành một thách thức trực tiếp, gay gắt đối với quá trình phát triển kinh tế.
-
Kinh tế Việt NamThông qua hồ sơ Đề án thành lập thành phố Bắc Ninh trực thuộc Trung ương
Tại Nghị quyết số 205/NQ-CP ngày 1/8/2026, Chính phủ thông qua hồ sơ Đề án thành lập thành phố Bắc Ninh trực thuộc Trung ương theo đề nghị của Bộ Nội vụ.
