BNEWS EVN và Ban Quản lý dự án Điện 2 (EVNPMB2) đang triển khai đồng bộ các giải pháp để hòa lưới điện tổ máy số 1 Nhiệt điện Quảng Trạch I vào tháng 12 tới đây.
Tại cuộc họp giao ban công trường dự án Nhà máy Nhiệt điện Quảng Trạch I ngày 12/11, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh yêu cầu Ban Quản lý dự án Điện 2 (EVNPMB2) rà soát toàn bộ kế hoạch điều hành, thiết lập cơ chế phối hợp trực tuyến hằng ngày giữa các nhóm phụ trách để kịp thời xử lý vướng mắc tại hiện trường; đồng thời bổ sung nhân sự chuyên trách từ Ban Quản lý đầu tư xây dựng EVN tham gia trực tiếp chỉ đạo dự án. Mục tiêu là phấn đấu hòa lưới điện tổ máy đầu tiên Nhà máy Nhiệt điện Quảng Trạch I trong tháng 12 tới.
Phó Tổng giám đốc cũng giao các đơn vị liên quan rà soát lại các hạng mục hệ thống hơi hạng mục hệ thống hơi, van xả, bơm ngưng, đường ống tuần hoàn và các chi tiết cầu dẫn, phối hợp cùng nhà thầu EPC và tư vấn thiết kế đánh giá nguyên nhân, khắc phục triệt để các tồn tại kỹ thuật.
Đối với công tác phòng cháy, chữa cháy (PCCC), Phó Tổng giám đốc yêu cầu hoàn thiện hồ sơ thẩm duyệt và gửi Cục Cảnh sát PCCC trước ngày 30/11/2025, đồng thời đề nghị các nhà thầu bố trí lại mặt bằng thi công, lối thoát nạn, hệ thống PCCC tạm nhằm đảm bảo an toàn tuyệt đối trong giai đoạn chạy thử.
Liên quan đến công tác cảng nhập than và khu vực kênh xả, Phó Tổng giám đốc yêu cầu đơn vị tư vấn và nhà thầu kiểm tra, tính toán lại giải pháp chống sóng, gia cố mái kênh, đảm bảo kết cấu ổn định, không bị xói lở trong mùa gió Đông Bắc. Các đơn vị cần báo cáo giải pháp khắc phục bằng văn bản ngay trong tháng 11 này.
Bên cạnh đó, Phó Tổng giám đốc đề nghị EVNPMB2 phối hợp với chính quyền địa phương tiếp tục đẩy nhanh công tác bồi thường, tái định cư; tăng cường công tác quản lý an toàn vệ sinh môi trường (HSE), đảm bảo hiện trường thi công gọn gàng, an toàn và đúng quy chuẩn.Phó Tổng giám đốc EVN Nguyễn Tài Anh cũng yêu cầu Ban QLDA Điện 2 báo cáo tiến độ tổng thể hàng tuần về Tập đoàn, đồng thời giao Ban Quản lý đầu tư xây dựng EVN trực tiếp đôn đốc, kiểm tra liên tục tại công trường, đảm bảo tổ máy 1 hòa lưới đúng kế hoạch và vận hành thương mại an toàn, ổn định.
Theo ông Đỗ Thành Tài, Giám đốc EVNPMB2, đến thời điểm giữa tháng 11/2025, tổng tiến độ Dự án Nhà máy Nhiệt điện Quảng Trạch I đạt 96,85%; trong đó thiết kế đạt 99,62%, mua sắm 99,97%, lắp đặt 93,31% và chạy thử 28%. Dự án đã hoàn thành thử áp lò hơi số 1 và số 2, đốt dầu lần đầu tổ máy 1 vào ngày 16/8/2025, hoàn thành thông thổi đường hơi phụ ngày 30/10/2025 và dự kiến thông thổi đường hơi chính ngày 18/11/2025. Các hệ thống phụ trợ như xử lý nước, khí nén, dầu bôi trơn, nước làm mát đã hoàn thành chạy thử.
EVNPMB2 cùng các nhà thầu đang tập trung cao độ, phấn đấu hòa lưới tổ máy 1 trong tháng 12/2025, phát điện thương mại tổ máy 1 trong tháng 5/2026 và tổ máy 2 vào tháng 10/2026.
Dự án Nhà máy Nhiệt điện Quảng Trạch I hiện đã đạt hơn 18 triệu giờ lao động an toàn, không để xảy ra sự cố môi trường; các kết quả quan trắc độ lún, nghiêng đều trong giới hạn cho phép, đảm bảo yêu cầu kỹ thuật và chất lượng thi công.

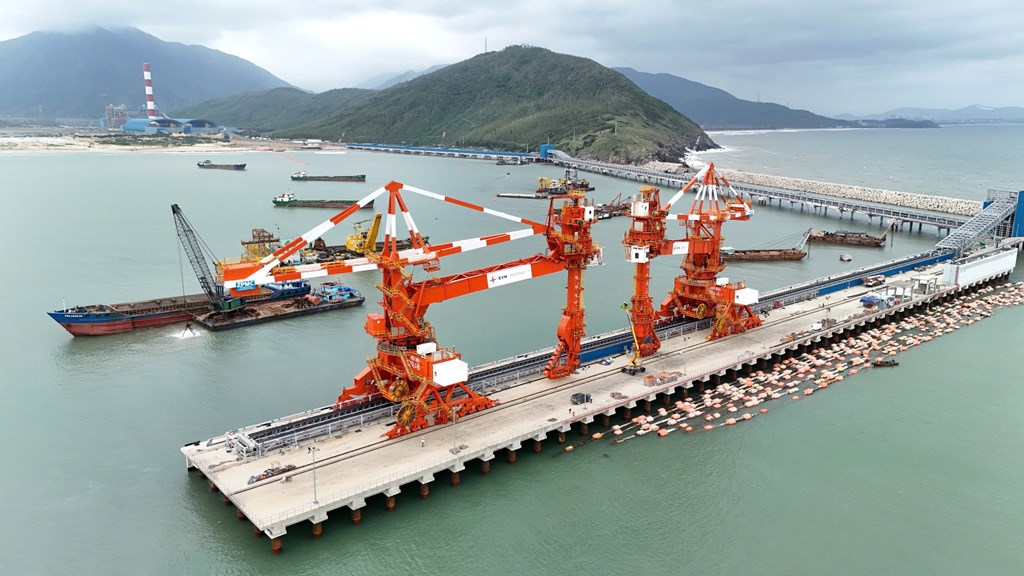

Đối với Dự án Cơ sở hạ tầng Trung tâm Điện lực Quảng Trạch, đến nay, các hạng mục chính như bến nhập than, cầu dẫn, kênh thoát nước hoàn trả đã cơ bản hoàn thành. Thiết bị bốc dỡ than (CSU) đã được lắp đặt, căn chỉnh hoàn tất, dự kiến chạy thử không tải từ ngày 15–30/11/2025, sau đó chạy thử liên động với hệ thống băng tải than từ ngày 25/12/2025. Hệ thống băng tải than đã lắp đặt đạt 95% khối lượng, dự kiến chạy thử đơn động từ 30/11/2025. EVNPMB2 đặt mục tiêu chuyển than đầu tiên qua cảng vào đầu tháng 1/2026, phục vụ công tác chạy thử Nhà máy Nhiệt điện Quảng Trạch I.
Ngoài ra, việc giải phóng mặt bằng và tái định cư tiếp tục được triển khai tích cực. Ba khu tái định cư với 534 lô đất đã hoàn thành, đủ điều kiện bố trí cho các hộ dân bị ảnh hưởng. EVNPMB2 đang phối hợp với UBND tỉnh Quảng Trị và UBND xã Phú Trạch để xử lý các tồn tại, đảm bảo bàn giao toàn bộ mặt bằng đúng kế hoạch.
Tin liên quan
Dự án Nhiệt điện Quảng Trạch I tăng tốc, chuẩn bị hòa lưới vào cuối năm 2025
Ban Quản lý Dự án Điện 2 (Tập đoàn Điện lực Việt Nam – EVN) cho biết, Dự án Nhà máy Nhiệt điện Quảng Trạch I đang bước vào giai đoạn nước rút với tiến độ tổng thể đạt khoảng 96%.
Tin cùng chuyên mục
-
Doanh nghiệpKhơi thông vốn, mở đường cho doanh nghiệp nhỏ và vừa
Doanh nghiệp nhỏ và vừa là xương sống của nền kinh tế. Để khu vực doanh nghiệp này phát triển, cần tháo gỡ những khó khăn thiết thực về mặt bằng sản xuất, nguồn vốn...
-
Doanh nghiệpEVNNPC gỡ điểm nghẽn về nguồn và lưới điện
EVNNPC tập trung tháo gỡ điểm nghẽn nguồn - lưới điện, tạo đà bứt phá đưa Sơn La trở thành trung tâm năng lượng trọng điểm của vùng Tây Bắc.
-
Doanh nghiệpKhi tài sản trí tuệ trở thành mỏ vàng của doanh nghiệp Tây Ninh
Trong bối cảnh cạnh tranh dựa vào công nghệ và đổi mới sáng tạo, thương hiệu, sáng chế và bí quyết sản xuất không chỉ là lợi thế mà có thể trở thành tài sản tạo ra giá trị kinh tế cho doanh nghiệp.
-
Doanh nghiệpEVNNPT tập trung nguồn lực, quyết tâm đóng điện Trạm biến áp 500kV Củ Chi trong năm 2026
EVNNPT yêu cầu các đơn vị tập trung nhân lực, thiết bị, đẩy nhanh tiến độ, phấn đấu đóng điện Trạm biến áp 500kV Củ Chi trong năm 2026.
-
Doanh nghiệpNghị quyết 57: Doanh nghiệp cần đổi cách làm việc để khai thác hiệu quả AI
Trong bối cảnh AI tham gia sâu vào hoạt động doanh nghiệp, yêu cầu đặt ra không chỉ là trang bị kỹ năng số cho người lao động, mà là thay đổi tổ chức công việc để công nghệ thực sự tạo ra giá trị.
-
Doanh nghiệpKết nối doanh nghiệp, thúc đẩy sử dụng năng lượng tiết kiệm và hiệu quả
Cộng đồng Hiệu quả năng lượng Việt Nam đã ghi nhận khoảng 850 lượt kết nối trong năm 2026, hướng tới mục tiêu 1.000 lượt, hỗ trợ doanh nghiệp giảm chi phí sản xuất và nâng cao năng lực cạnh tranh.
-
Doanh nghiệpLàm chủ hạ tầng và công nghệ AI: Góc nhìn từ CMC tại Diễn đàn Kinh tế Mùa thu 2026
Tại Diễn đàn Kinh tế Mùa thu 2026, CMC chia sẻ giải pháp làm chủ hạ tầng, dữ liệu và công nghệ AI, góp phần thúc đẩy năng lực tự chủ AI tại Việt Nam.
-
Doanh nghiệpDoanh nghiệp Trung Quốc tăng tốc gia nhập lĩnh vực vệ tinh viễn thám
Tính đến cuối năm 2025, doanh nghiệp Trung Quốc đã phóng tổng cộng 694 vệ tinh viễn thám dân dụng, trong đó khoảng 660 vệ tinh đang hoạt động trên quỹ đạo.
-
Doanh nghiệpAI thúc đẩy doanh thu, tái định hình ngành công nghệ thông tin Ấn Độ
Các công ty công nghệ thông tin (CNTT) Ấn Độ đã ghi nhận những tín hiệu tích cực trong quý kết thúc vào tháng 9/2024 nhờ các hợp đồng lớn và bước đầu tạo doanh thu từ trí tuệ nhân tạo (AI).
