Truyền tải an toàn, ổn định hơn 170 tỷ kWh điện trong 8 tháng

17:10' - 13/09/2025
BNEWS Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết, sản lượng điện truyền tải tháng 8 đạt 23,48 tỷ kWh, tăng 3,02% so cùng kỳ tháng 8/2024.

Lũy kế 8 tháng năm 2025 sản lượng điện truyền tải thực hiện hơn 171,5 tỷ kWh, tăng 2,81% so cùng kỳ 8 tháng năm 2024, bằng 63,73% kế hoạch năm 2025. Đây là một trong những kết quả nổi bật của đơn vị.

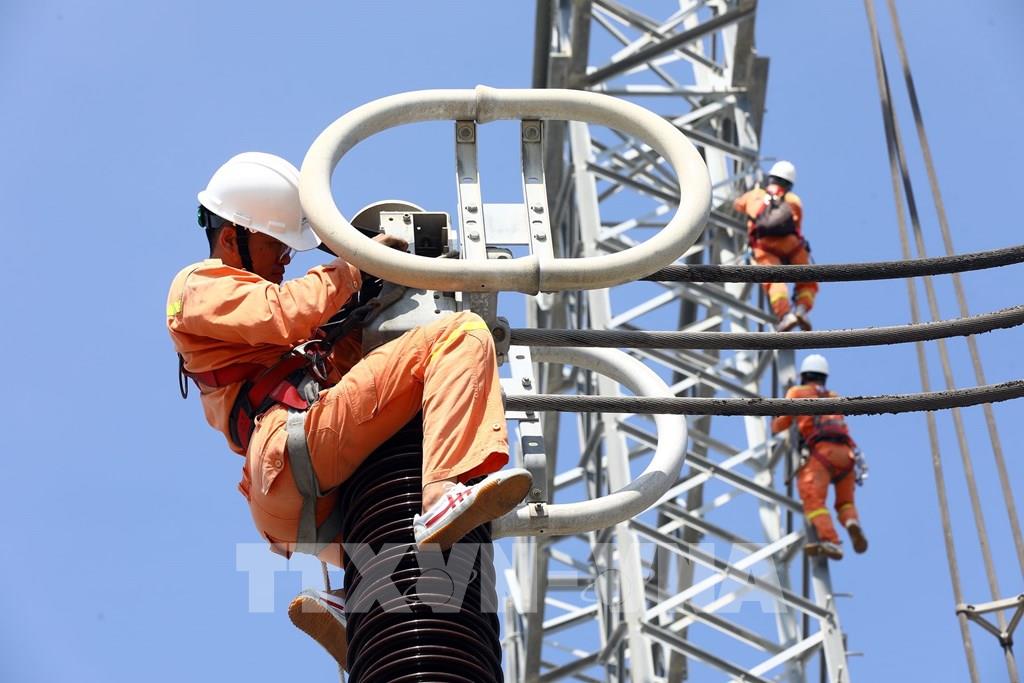

Tháng 8 và 8 tháng năm nay, lưới điện truyền tải cơ bản vận hành an toàn, cung cấp điện ổn định, liên tục, số sự cố giảm hơn so với cùng kỳ năm trước.

Trong đầu tư xây dựng, Tập đoàn Điện lực Việt Nam (EVN) giao chỉ tiêu EVNNPT trong năm khởi công: 34 dự án (trong đó: 12 dự án lưới 500kV; 21 dự án lưới 220kV; 01 dự án lưới 110kV).

Tháng 8/2025, EVNNPT đã khởi công 5 dự án gồm: Đường dây 500kV Hải Phòng - Thái Bình; Đường dây 220kV Than Uyên - trạm biến áp 500kV Lào Cai; Đường dây 500kV Bình Dương 1 - Chơn Thành; Đường dây 220kV Hồng Ngự - Châu Đốc; Lắp máy biến áp 220kV thứ 2 TBA 220kV Cần Đước. Lũy kế 8 tháng, EVNNPT đã khởi công được 23 dự án.

Về kế hoạch đóng điện, EVN giao EVNNPT đóng điện 64 dự án (trong đó: lưới 500kV 14 dự án; lưới 220kV 47 dự án; lưới 110kV 3 dự án). Ngoài ra EVNNPT giao thêm 10 dự án.

Tháng 8/2025, EVNNPT đóng điện 3 công trình gồm: Nâng công suất trạm biến áp 500kV Việt Trì; Trạm biến áp 220kV Vạn Ninh và đường dây đấu nối; Nâng công suất 02 MBA 220kV TBA 500kV Ô Môn. Lũy kế công trình đóng điện 8 tháng đầu năm 2025 EVNNPT có 18 công trình đóng điện.

Về mục tiêu, nhiệm vụ và kế hoạch tháng 9 năm 2025 trong quản lý vận hành, cung ứng điện năng và các hoạt động sản xuất kinh doanh, EVNNPT tăng cường quản lý vận hành lưới điện truyền tải để giảm thiểu sự cố và đảm bảo cung cấp điện an toàn, liên tục, ổn định, đảm bảo sản lượng điện đạt giá trị cao, đảm bảo doanh thu. Tập trung rà soát đẩy mạnh các giải pháp giảm thiểu tổn thất điện năng để thực hiện hoàn thành chỉ tiêu kế hoạch EVN giao.

EVNNPT đẩy mạnh tiến độ thực hiện sửa chữa lớn, đẩy mạnh thí nghiệm định kỳ để đảm bảo chất lượng thiết bị trên lưới điện truyền tải; chỉ đạo công tác giao chéo đường sắt, đặc biệt là đường cao tốc Bắc Nam.

Trong đầu tư xây dựng, EVNNPT sẽ tập trung đẩy nhanh kế hoạch triển khai công tác lập và trình duyệt báo cáo nghiên cứu khả thi, thiết kế kỹ thuật để đáp ứng theo tiến độ và kế hoạch đề ra.

EVNNPT tập trung đẩy nhanh tiến độ triển khai việc chuẩn bị đầu tư và thực hiện đầu tư các dự án đầu tư xây dựng, đảm bảo kế hoạch về khối lượng đầu tư xây dựng và giải ngân theo kế hoạch. Đồng thời, tập trung đẩy nhanh tiến độ để sớm khởi công, đóng điện các dự án theo kế hoạch; chỉ đạo đẩy nhanh tiến độ các dự án trọng điểm theo công điện của Thủ tướng Chính phủ.
