BNEWS Trước thông tin về hiện tượng trộn đất vào bê tông móng trụ số 01 và 02 đường dây 220 kV Trực Ninh, quan điểm của Công ty là đơn vị có sai sót sẽ yêu cầu phá đi làm lại hoàn toàn.

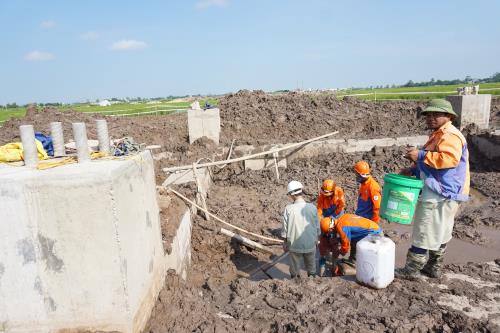

Trước thông tin một số cơ quan báo chí phản ánh về hiện tượng trộn đất vào bê tông móng trụ số 01 và 02 đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định, với trách nhiệm của đơn vị thi công Công ty CP Sông Đà 11 đã lập đoàn kiểm tra gồm các cơ quan tư vấn kiểm soát chất lượng độc lập để kiểm tra chất lượng vị trí có phản ánh sai phạm trong quá trình thi công.
Sau khi kiểm tra hiện trường và các hồ sơ thủ tục liên quan đến quá trình triển khai thi công, kết quả kiểm tra như sau: Ví trị cột số 01, 02 mà báo chí phản ánh và đoạn tuyến từ G1 - G3 của công trình đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định.Ngày 09/3/2016, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) – đơn vị thay mặt chủ đầu tư quản lý dự án nhận được văn bản số 168/KTQLB-DVKT của Công ty TNHH Kỹ thuật Quản lý bay thuộc Tổng Công ty Quản lý bay Việt Nam, thông báo tuyến đường dây đi qua đài dẫn đường DVOR/ DME và NDB Nam Hà, yêu cầu dịch chuyển tuyến để bảo đảm an toàn dẫn đường.
Trên cơ sở đó, NPMB đã yêu cầu Công ty CP Sông Đà 11 dừng thi công từ ngày 09/3/2016. Sau quá trình làm việc với Công ty TNHH Kỹ thuật Quản lý bay, ngày 22/4/2016 NPMB đã có văn bản số 2310/NPMB-KT ngày 22/4/2016 yêu cầu Công ty CP Sông Đà 11 dừng thi công đọan tuyến từ G1 - G3.
Cho đến nay NPMB chưa có văn bản cho phép đơn vị thi công tiếp tục thi công phần móng vị trí số 01 và 02 đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định do đang trong quá trình thực hiện các thủ tục để điều chỉnh đoạn tuyến nêu trên. Do đó, đơn vị thi công đã tự ý thi công là trái yêu cầu của NPMB. Do nóng vội thi công ở 2 vị trí móng cột số 01 và 02 đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định là lỗi hoàn toàn của đội xây lắp. Cô ng trình chưa nghiệm thu, thanh toán nên nếu chất lượng không bảo đảm đội thi công phải khắc phục, chịu hoàn toàn chi phí.Hiện nay Chỉ huy trưởng công trình và đội trưởng đội xây lắp đã bị tạm đình chỉ công tác. Khi cơ quan có trách nhiệm kết luận về sai phạm của họ, Công ty sẽ xử lý nghiêm minh yêu cầu bồi hoàn chi phí do đã làm thiệt hại đến đơn vị tại hai vị trí hố móng 01- 02. Bảo đảm ngăn chặn hiện tượng này tái phạm làm ảnh hưởng tới uy tín cũng như thương hiệu 55 năm của Công ty qua các công trình trọng điểm Quốc gia.
Qua sự việc này, Ban lãnh đạo Công ty nhận thấy việc quản lý cán bộ cũng như công nhân lao động của mình cần siết chặt hơn nữa. Đây cũng là bài học để không xảy ra tại bất kỳ một dự án nào do Công ty thi công.Xem thêm:
Về thông tin trụ móng cột điện lẫn đất: Đã có kết quả kiểm tra thực tế
EVNNPT xác minh việc trụ cột điện làm bằng bê tông trộn đất
Tin liên quan
Về thông tin trụ móng cột điện lẫn đất: Đã có kết quả kiểm tra thực tế
EVN NPT - chủ đầu tư của công trình đường dây 220kV Trực Ninh cắt đường dây 220kV Ninh Bình - Nam Định đã có kết quả kiểm tra thực tế về thông tin các báo nêu “Trụ móng làm bằng bê tông trộn … đất”.
Tin cùng chuyên mục
-
Kinh tế Việt NamViệt Nam tích cực, chủ động và đóng góp trách nhiệm tại Liên hợp quốc
Việc Tổng Bí thư, Chủ tịch nước Tô Lâm tham dự Phiên thảo luận cấp cao Đại hội đồng Liên hợp quốc khóa 81 tiếp tục khẳng định sự coi trọng của Việt Nam với Liên hợp quốc.
-
Kinh tế Việt NamMở mạch logistics nối dài dư địa xuất nhập khẩu
Xuất nhập khẩu hướng tới mốc 1.000 tỷ USD đang đặt ra yêu cầu cấp thiết phải nâng năng lực logistics từ hạ tầng, kết nối đa phương thức đến chất lượng doanh nghiệp và quản trị chuỗi cung ứng.
-
Kinh tế Việt NamSự kiện kinh tế Việt Nam nổi bật tuần qua
Chứng khoán Việt Nam chính thức được FTSE Russell phân loại là thị trường mới nổi thứ cấp, cùng nhiều chuyển động đáng chú ý trong đầu tư hạ tầng, khu công nghiệp, sản xuất và xuất khẩu.
-
Kinh tế Việt NamSân bay Long Thành tăng tốc, nhiều gói thầu hoàn thành gần 100%
Theo kế hoạch, cuối tháng 9 này sân bay Long Thành bắt đầu vận hành thử nghiệm, tháng 12 khai thác thương mại.
-
Kinh tế Việt NamNhà máy đầu tiên ở VSIP Cần Thơ đi vào hoạt động
Nhà máy Bestway Cần Thơ, vốn đầu tư 100 triệu USD, là dự án đầu tiên đi vào hoạt động tại VSIP Cần Thơ, dự kiến tạo khoảng 6.000 việc làm.
-
Kinh tế Việt NamĐịnh vị thương hiệu bằng chiến dịch cá nhân hóa sản phẩm
Ngành thực phẩm và đồ uống (F&B) đang bước vào giai đoạn phát triển mới khi nhu cầu tiêu dùng không còn dừng lại ở chất lượng sản phẩm, mà hướng tới những giá trị toàn diện.
-
Kinh tế Việt NamĐề xuất đường vượt biển Cần Giờ - Vũng Tàu kết nối qua khu vực sân bay Vũng Tàu
TP Hồ Chí Minh đề nghị Bộ Quốc phòng, Bộ Xây dựng cho ý kiến việc xây tuyến Sao Mai - Bến Đình qua sân bay Vũng Tàu, kết nối dự án đường vượt biển Cần Giờ - Vũng Tàu.
-
Kinh tế Việt NamPhát triển nông nghiệp tuần hoàn đa giá trị - Bài 1: Đưa nông sản vào chuỗi giá trị mới
Phú Thọ chuyển từ sản xuất nông nghiệp thuần túy sang kinh tế nông nghiệp tuần hoàn, tích hợp đa giá trị, giúp nâng giá trị nông sản, giảm chất thải, tạo sinh kế cho người dân.
-
Kinh tế Việt NamNghị quyết 10 - NQ/TW: Dòng vốn FDI thúc đẩy tăng trưởng của bất động sản công nghiệp
Dòng vốn đầu tư trực tiếp nước ngoài tăng trưởng đều đang tác động mạnh mẽ đến sự phát triển của bất động sản công nghiệp Việt Nam, đồng thời củng cố vị thế của quốc gia trong chuỗi cung ứng toàn cầu.
