BNEWS Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín là công trình truyền tải điện dài khoảng 80 km, nhằm tăng cường liên kết lưới, truyền tải công suất trên trục 500kV Nho Quan - Thường Tín.
Ngày 6/8, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú cùng đoàn công tác đã kiểm tra công trường Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín, đoạn qua tỉnh Ninh Bình và họp điều độ nhằm đẩy nhanh tiến độ thực hiện dự án.
Tại buổi kiểm tra và họp điều độ, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao nỗ lực của NPMB, các Ban chuyên môn và các đơn vị thi công trong việc xử lý vướng mắc mặt bằng. Tuy nhiên, ông Phú nhấn mạnh tiến độ hiện tại chưa đáp ứng yêu cầu và cần tiếp tục nỗ lực hơn nữa. Ông Phú cũng chỉ đạo NPMB và các đơn vị thi công khẩn trương làm việc với chính quyền địa phương, đặc biệt tại khu vực điều chỉnh tuyến qua phường Tam Chúc (Ninh Bình), nhằm giải quyết dứt điểm vướng mắc mặt bằng trong tháng 8/2025. Đồng thời, cần phối hợp chặt chẽ với chính quyền Hà Nội, Ninh Bình, Phú Thọ tuyên truyền, vận động người dân bàn giao mặt bằng để hoàn thành kéo dây các khoảng néo còn lại. Ông Phú yêu cầu các nhà thầu bố trí đầy đủ tổ đội thi công lắp dựng cột, rà soát các khoảng néo đủ điều kiện để tổ chức kéo dây đồng bộ. Các hạng mục tiếp địa, kè móng cần được thi công khẩn trương tại các vị trí đã đúc hoặc đang thi công. Các tổ đội thi công kéo dây đấu nối cấp điện tạm, thi công móng trùng tim (17 vị trí cần 17 tổ đội riêng biệt) và tháo dỡ dây sứ, phụ kiện, cột để đào đúc móng cũng cần sẵn sàng triển khai đồng loạt. Ông Phú cũng yêu cầu NPMB và đơn vị tư vấn thiết kế phối hợp với Công ty Điện lực Ninh Bình, Phú Thọ xử lý các điểm giao chéo đường dây trung thế, đảm bảo an toàn vận hành và tiến độ thi công. Đơn vị tư vấn cần sớm làm rõ phương án từng vị trí móng, làm việc với Sở Công Thương Ninh Bình và các đơn vị liên quan để thống nhất phương án nổ mìn thi công móng đá. Vật tư thiết bị cần được bàn giao xong trước ngày 15/8/2025. Đội Truyền tải điện Ninh Bình cần phối hợp nhịp nhàng với các đơn vị thi công, xử lý kịp thời phát sinh nhằm đảm bảo tiến độ đề ra.Dự án đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín là công trình truyền tải điện dài khoảng 80 km, nhằm tăng cường liên kết lưới, truyền tải công suất trên trục 500kV Nho Quan - Thường Tín và cấp điện ổn định cho Trạm biến áp 220kV Phủ Lý. Công trình còn đáp ứng nhu cầu phụ tải tăng trưởng tại các tỉnh Ninh Bình, Phú Thọ, khu vực phía Nam Hà Nội và vùng lân cận, góp phần nâng cao độ tin cậy, linh hoạt trong vận hành lưới điện truyền tải khu vực.

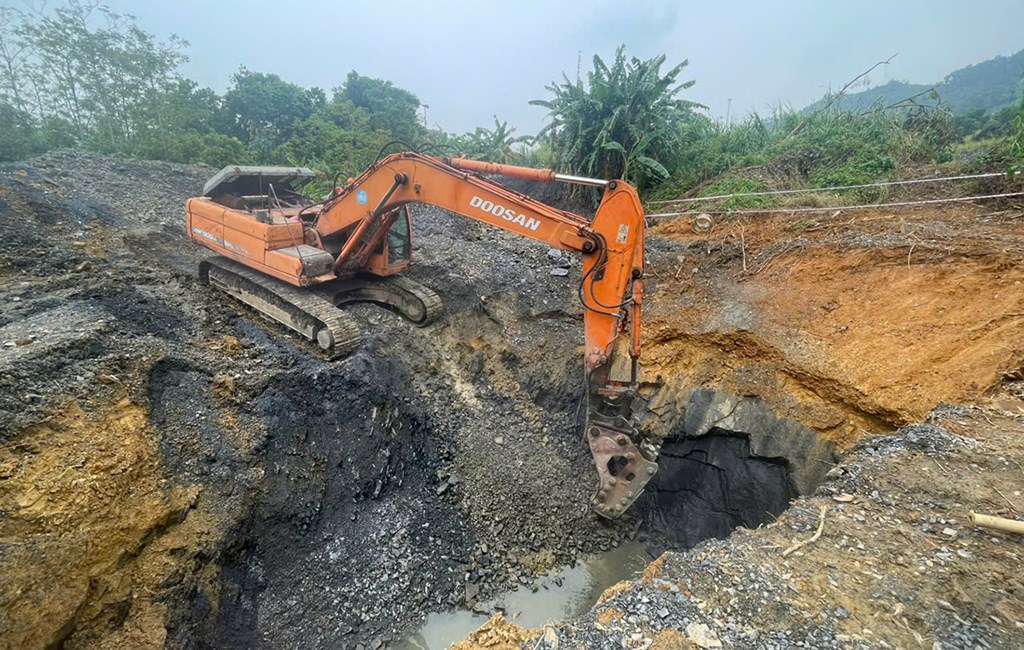

Sau điều chỉnh tuyến, đến nay đã có 207/233 vị trí móng cột được bàn giao mặt bằng, gồm: Hà Nội 73/73, Phú Thọ 29/29, Ninh Bình 105/131 vị trí. Đối với hành lang tuyến, đã bàn giao 64/110 khoảng néo (Hà Nội 24/24, Phú Thọ 10/15, Ninh Bình 29/71). Về thi công, 173 vị trí móng đã được đúc xong, 13 vị trí đang thi công, còn 17 vị trí chưa thể triển khai do trùng tim với đường dây 220kV Nho Quan – Phủ Lý hiện hữu, cần chờ cắt điện để thi công. Dự án đã hoàn thành kéo dây tại 37 khoảng néo; đang kéo dây 1 khoảng néo nhưng phải tạm dừng do vướng mắc với một hộ dân. Tuy nhiên, việc thi công đồng loạt vẫn chưa thể triển khai do còn vướng mắc trong bồi thường giải phóng mặt bằng: Hà Nội còn 1 khoảng néo, Phú Thọ còn 4 khoảng néo, Ninh Bình còn 26 vị trí móng và 42 khoảng néo. Thời gian qua, EVNNPT và Ban Quản lý Dự án các công trình điện miền Bắc (NPMB) đã liên tục làm việc với chính quyền các địa phương để tháo gỡ khó khăn, tuy nhiên tiến độ giải phóng mặt bằng vẫn chưa đáp ứng yêu cầu. Với vai trò là dự án trọng điểm trong chiến lược phát triển lưới điện truyền tải quốc gia, đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín đang được EVNNPT chỉ đạo quyết liệt, phối hợp chặt chẽ với các đơn vị liên quan để tháo gỡ vướng mắc, đẩy nhanh thi công. Sự vào cuộc đồng bộ, chủ động của chủ đầu tư, nhà thầu, tư vấn thiết kế cùng sự hỗ trợ của chính quyền địa phương là yếu tố then chốt giúp dự án hoàn thành đúng kế hoạch, đảm bảo chất lượng, góp phần tăng cường năng lực truyền tải điện, phục vụ phát triển kinh tế - xã hội khu vực và cả nước.Tin liên quan
EVNNPT đôn đốc tiến độ hai dự án trạm biến áp tại Lai Châu
Hai dự án truyền tải tại Lai Châu giúp giải tỏa nguồn thủy điện, tăng liên kết lưới, giảm tổn thất điện năng, thúc đẩy phát triển kinh tế và nâng cao hiệu quả vận hành hệ thống điện.
Tin cùng chuyên mục
-
Doanh nghiệpNghị quyết 20-NQ/TW: Hạ tầng điện đồng hành cùng phát triển kinh tế biển
Phía sau mỗi đầm nuôi, nhà máy hay bến cảng là hạ tầng điện sẵn sàng làm lực đẩy cho kinh tế biển theo Nghị quyết 20-NQ/TW.
-
Doanh nghiệpDệt may Việt Nam ghi dấu ấn với 11 sản phẩm Thương hiệu quốc gia
Tám doanh nghiệp dệt may với 11 nhóm sản phẩm sẽ được vinh danh tại chương trình Thương hiệu quốc gia Việt Nam 2026, khẳng định sức cạnh tranh và năng lực đổi mới.
-
Doanh nghiệpEVNNPT chủ động đa dạng hóa nguồn vốn phát triển lưới truyền tải điện đến năm 2030
EVNNPT chủ động đa dạng hóa nguồn vốn, huy động 204.000 tỷ đồng phát triển lưới điện truyền tải đến năm 2030 theo Quy hoạch điện VIII điều chỉnh.
-
Doanh nghiệpGia Lai đặt mục tiêu có 60.000 - 65.000 doanh nghiệp hoạt động vào năm 2030
Gia Lai phấn đấu đến năm 2030 có 60.000-65.000 doanh nghiệp hoạt động, ít nhất 2 doanh nghiệp tham gia chuỗi giá trị toàn cầu, tạo động lực mới cho khu vực kinh tế tư nhân.
-
Doanh nghiệpGiảm nghĩa vụ thuế, chi phí tuân thủ, doanh nghiệp được tiếp thêm dư địa phục hồi
Trong bối cảnh sức mua còn chịu nhiều sức ép, doanh nghiệp rất cần những chính sách giúp giảm chi phí và chủ động hơn về dòng tiền.
-
Doanh nghiệpKhởi công chuỗi chế biến lúa gạo 500.000 tấn/năm kết hợp năng lượng sinh khối
Chiều 3/10, tại xã Đông Thuận (thành phố Cần Thơ) đã chính thức khởi công chuỗi nhà máy chế biến lúa gạo công suất 500.000 tấn/năm và Trung tâm cung ứng nhiên liệu sinh khối.
-
Doanh nghiệp9 tháng, số doanh nghiệp thành lập mới tiếp tục tăng
Số doanh nghiệp thành lập mới tiếp tục tăng, quy mô vốn đăng ký bình quân được cải thiện, song số doanh nghiệp rút lui khỏi thị trường vẫn ở mức cao.
-
Doanh nghiệpThúc đẩy nghiên cứu ứng dụng bản sao số trong công nghiệp - năng lượng
VPI vừa tổ chức hội thảo chuyên đề “Bản sao số trong lĩnh vực công nghiệp - năng lượng” nhằm đề xuất các định hướng nghiên cứu, ứng dụng bản sao số trong lĩnh vực công nghiệp - năng lượng.
-
Doanh nghiệpTổng công ty Điện lực miền Bắc đón nhận Cờ Thi đua của Chính phủ
EVNNPC đón nhận Cờ Thi đua của Chính phủ; các tập thể, cá nhân thuộc Tổng công ty được trao tặng Huân chương Lao động của Chủ tịch nước.
