Gỡ vướng mắc mặt bằng dự án truyền tải điện tại Bình Dương
Theo báo cáo cáo của Ban Quản lý dự án các công trình điện miền Nam (SPMB), hiện nay đơn vị đang triển khai thi công Dự án đường dây 500 kV Đức Hòa – Chơn Thành, dự án đang được gấp rút thi công và cần hoàn thành trong tháng 10/2022 nhằm đảm bảo điện cho tỉnh Bình Dương và các địa phương lân cận.
Dự án có quy mô xây dựng mới đường dây 500 kV mạch kép và 4 mạch hỗn hợp 500- 220 kV, tổng chiều dài tuyến khoảng 104 km, đi qua địa bàn 4 tỉnh: Long An, Tây Ninh, Bình Dương và Bình Phước; trong đó, đoạn qua tỉnh Bình Dương gồm 123 vị trí cột thuộc địa bàn huyện Phú Giáo, Bàu Bàng và Dầu Tiếng. Công trình đã khởi công từ ngày 30/12/2020, với tổng mức đầu tư 1.920 tỷ đồng. Hiện nay, dự án vẫn còn vướng mắc trong bồi thường giải phóng mặt bằng.
Tại huyện Phú Giáo, một số hộ dân chưa đồng thuận cho rằng đơn giá cho dự án còn thấp. Các thửa đất hành lang tuyến không có thông báo thu hồi đất nên hộ dân vẫn làm các thủ tục như tách thửa, cho tặng, chuyển nhượng. Một số hộ dân đề nghị được bồi thường phần đất xen kẹp giữa 02 đường dây 500 kV Pleiku – Mỹ Phước – Cầu Bông và đường dây 500 kV Đức Hòa – Chơn Thành.
Đoạn qua huyện huyện Bàu Bàng vẫn còn vướng mắc của một số hộ dân. Đoạn qua huyện Dầu Tiếng vướng mắc về đo đạc, thẩm định bản đồ phần móng trụ, phần ảnh hưởng hành lang an toàn chậm làm ảnh hưởng đến ban hành thông báo thu hồi đất, triển khai dự án.
Tuy nhiên, theo ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT kiêm Giám đốc SPMB, vướng mắc lớn nhất hiện nay của dự án là 13 vị trí móng trụ nằm trong đất của Công ty Cổ phần Cao su Bình Dương trực thuộc Tổng công ty đầu tư và Phát triển Công nghiệp (Becamex). Ngày 10/12/2021, SPMB đã phối hợp bàn giao hồ sơ pháp lý, mốc ranh tim trụ, hành lang tuyến cho Công ty Cổ phần Cao su Bình Dương nhưng phía Công ty chưa đồng ý ký chủ sử dụng đất.
Trong khi, UBND tỉnh Bình Dương đã chấp thuận hướng tuyến đường dây 500 kV Đức Hòa – Chơn Thành tại văn bản số 2527/UBND-KTN ngày 29/07/2015. Nếu điều chỉnh hướng tuyến sẽ làm tiến độ dự án phải kéo dài vì phải thực hiện các thủ tục pháp lý liên quan đoạn tuyến điều chỉnh thuộc dự án như: Công tác đánh giá tác động môi trường cần xin ý kiến Bộ Tài nguyên và Môi trường; công tác thỏa thuận hướng tuyến, tọa độ, chiều cao cột xin ý kiến Cục Tác chiến (Bộ Quốc phòng) và báo cáo với Ngân hàng Thế giới - tổ chức vay vốn; hồ sơ trình Cục Điện lực và Năng lượng tái tạo (Bộ Công Thương) thẩm định... Đồng thời việc điều chỉnh hướng tuyến khả năng sẽ làm ảnh hưởng đến các thửa đất khác của các hộ dân, doanh nghiệp, tổ chức khác lân cận sẽ phát sinh khiếu kiện.
Đại diện SPMB kiến nghị UBND tỉnh xem xét giữ nguyên hướng tuyến đã được UBND tỉnh thỏa thuận đoạn tuyến (13 vị trí trụ) qua Công ty Cao su Bình Dương thuộc Becamax để đảm bảo tiến độ. Đồng thời chỉ đạo UBND huyện, Trung tâm phát triển quỹ đất và UBND các xã có công trình đi qua quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong bồi thường giải phóng mặt bằng dự án.
UBND tỉnh chỉ đạo sớm thẩm định và trình phê duyệt Chứng thư giá đất cụ thể qua huyện Bàu Bàng và huyện Dầu Tiếng để các huyện có cơ sở lập phương án bồi thường, chi trả cho các hộ dân ảnh hưởng và bàn giao mặt bàng cho thi công kịp tiến độ.
UBND huyện, Trung tâm phát triển quỹ đất và UBND các xã có công trình đi qua quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong bồi thường giải phóng mặt bằng dự án đảm bảo phê duyệt phương án bồi thường phần móng trụ trong tháng 9/2022 và hành lang trong tháng 10/2022.
Ngoài ra, để đảm bảo cung cấp điện cho tỉnh Bình Dương trong những năm tới, EVNNPT cho biết, sẽ đầu tư 10 dự án truyền tải điện khác. Các dự án này có nhiệm vụ đảm bảo an toàn vận hành, nâng cao độ tin cậy nhằm đáp ứng nhu cầu cung cấp điện cho phụ tải tỉnh Bình Dương phục vụ cho mục tiêu phát triển kinh tế - xã hội tỉnh Bình Dương và các địa phương trong khu vực. Đồng thời, chống quá tải cho Trạm biến áp 220 kV hiện hữu, giảm tổn thất điện năng và ổn định hệ thống điện.
Đây đều là những dự án trọng điểm cấp bách và phải hoàn thành trong giai đoạn 2022-2025, hiện vẫn còn những vướng mắc về thủ tục đầu tư vì vậy EVNNPT/SPMB kiến nghị UBND tỉnh Bình Dương quan tâm hỗ trợ, tạo điều kiện để hoàn thành nhiệm vụ cũng như hoàn thành việc đảm bảo cung cấp điện cho tỉnh Bình Dương trong những năm tới.
Trao đổi về vấn đề này, ông Võ Văn Minh, Chủ tịch UBND tỉnh Bình Dương và ông Nguyễn Văn Dành, Phó Chủ tịch UBND tỉnh Bình Dương đánh giá cao những nỗ lực của EVN nói chung và EVNNPT nói riêng trong những năm qua đã luôn đảm bảo “điện đi trước một bước”. Qua đó, đã giúp tỉnh Bình Dương bứt phát trong phát triển kinh tế xã hội của địa phương. Chủ tịch UBND tỉnh Bình Dương hết sức ghi nhận những nỗ lực của EVNNPT/SPMB trong thời gian qua đã luôn bám sát chính quyền địa phương, người dân có dự án đi qua để tháo gỡ vướng mắc đẩy nhanh tiến độ dự án.
Chủ tịch UBND tỉnh Bình Dương yêu cầu các sở, ngành, địa phương liên quan cần quyết liệt hơn nữa để tháo gỡ vướng mắc mặt bằng cho dự án đáp ứng yêu cầu tiến độ của EVNNPT. Các sở, ngành, địa phương trong tỉnh rà soát kỹ tất cả các dự án EVNNPT đang thực hiện đầu tư trên địa bàn tỉnh bố trí quỹ đất phù hợp để EVNNPT triển khai các dự án nhằm đáp ứng nhu cầu điện tăng trưởng cao của tỉnh trong thời gian tới.
Đối với 13 vị trí vướng dự án của Công ty Cổ phần Cao su Bình Dương, Chủ tịch UBND tỉnh Bình Dương giao Sở Công thương chủ trì phối hợp với UBND huyện Bàu Bàng và các đơn vị liên quan khẩn giải quyết theo đúng quy định của pháp luật.
Chủ tịch UBND tỉnh Bình Dương cũng đề nghị EVNNPT/SPMB trong quá trình triển khai dự án nếu có vướng mắc cần báo báo lãnh đạo tỉnh ngay để tỉnh kịp thời hoặc từng bước tháo gỡ, chung sức cùng EVNNPT hoàn thành các nhiệm vụ được giao. Từ đó, cũng đã giúp tỉnh Bình Dương trong việc đảm bảo nguồn điện phục vụ phát triển kinh tế xã hội./.
Tin liên quan
-
Doanh nghiệp
Thúc tiến độ giải phóng mặt bằng các dự án truyền tải điện trọng điểm
11:14' - 21/09/2022
SPMB đã hoàn thành được khối lượng công việc rất lớn ở các dự án truyền tải trên. Tuy nhiên, để có thể hoàn thành dự án, rất cần sự vào cuộc quyết liệt của chính quyền địa phương.
Tin cùng chuyên mục
-
Doanh nghiệp
Hơn 580 doanh nghiệp đạt Hàng Việt Nam chất lượng cao 2026
14:18'
Với 581 doanh nghiệp được vinh danh, kết quả khảo sát 2026 khẳng định sự chuyển dịch từ "giá rẻ" sang "chất lượng - bền vững", định vị lại năng lực cạnh tranh của hàng Việt tại thị trường nội địa.
-
Doanh nghiệp
Cơ hội đào tạo - nghiên cứu trong chuỗi giá trị bán dẫn
14:17'
Trường Đại học Việt Đức tổ chức Ngày Nhận thức về bán dẫn 2026, hợp tác với Fraunhofer ENAS và các doanh nghiệp, giúp sinh viên tiếp cận toàn bộ chuỗi giá trị và cơ hội nghề nghiệp ngành bán dẫn.
-
Doanh nghiệp
Mỹ và TotalEnergies ký thỏa thuận phát triển khí tự nhiên
13:23'
Chính phủ Mỹ và tập đoàn năng lượng Pháp TotalEnergies ngày 23/3 ký thỏa thuận trị giá gần 1 tỷ USD nhằm chấm dứt các dự án điện gió ngoài khơi tại Mỹ.
-
Doanh nghiệp
Nhà máy lọc dầu chủ chốt của Nigeria bắt đầu xuất khẩu
07:31'
Nhà máy lọc dầu Dangote chủ chốt của Nigeria cho biết đã bắt đầu xuất khẩu sản phẩm sang một số quốc gia châu Phi, trong bối cảnh giá dầu thế giới tăng mạnh do xung đột tại Trung Đông.
-
Doanh nghiệp
Hàn Quốc hỗ trợ 134.000 USD/doanh nghiệp FDI tạo việc làm
05:30'
Thành phố Seoul của Hàn Quốc triển khai chương trình hỗ trợ tài chính đến hơn 134.000 USD/doanh nghiệp FDI nhằm thúc đẩy tạo việc làm, đào tạo nhân lực và thu hút đầu tư vào các ngành tăng trưởng mới.
-
Doanh nghiệp
Toyota lan tỏa giáo dục an toàn giao thông học đường
20:08' - 23/03/2026
Ngày 23/3, Công ty Toyota Việt Nam phối hợp Bộ GD&ĐT và Ủy ban ATGT Quốc gia triển khai chương trình giáo dục an toàn giao thông, nâng cao kỹ năng cho học sinh tiểu học trên cả nước năm học 2025-2026.
-
Doanh nghiệp
An ninh năng lượng: Dần hình thành mô hình dịch vụ vận tải xanh
18:27' - 23/03/2026
Trước áp lực giá nhiên liệu, doanh nghiệp vận tải đẩy mạnh chuyển đổi sang năng lượng sạch. Taxi điện chiếm ưu thế, Grab hỗ trợ tài xế chuyển đổi, góp phần giảm chi phí và thúc đẩy giao thông xanh.
-
Doanh nghiệp
Vingroup và Tổng Công ty Cảng Hàng không Việt Nam hợp tác thúc đẩy chuyển đổi xanh
18:26' - 23/03/2026
Tập đoàn Vingroup và Tổng Công ty Cảng Hàng không Việt Nam ký hợp tác toàn diện, triển khai năng lượng sạch, hạ tầng sạc và vận tải xanh tại sân bay, hướng tới mục tiêu Net Zero 2050.
-
Doanh nghiệp
Thúc đẩy doanh nghiệp tư nhân, nâng cao hiệu quả doanh nghiệp nhà nước
16:27' - 23/03/2026
Phó Thủ tướng Chính phủ Phạm Thị Thanh Trà ký Quyết định ban hành Kế hoạch triển khai Phong trào thi đua "Phát triển mạnh doanh nghiệp tư nhân, nâng cao hiệu quả doanh nghiệp nhà nước".

Chủ tịch UBND tỉnh Bình Dương làm việc với EVNNPT/SPMB bàn giải pháp tháo gỡ vướng mắc mặt bằng dự án truyền tải đi qua địa bàn tỉnh. Ảnh: Đức Dũng/BNEWS/TTXVN
Lãnh đạo EVNNPT cùng UBND tỉnh Bình Dương và lãnh đạo Becamex gỡ vướng mắc đường dây truyền tải điện đi qua khu đất của Becamex. Ảnh: Đức Dũng/BNEWS/TTXVN

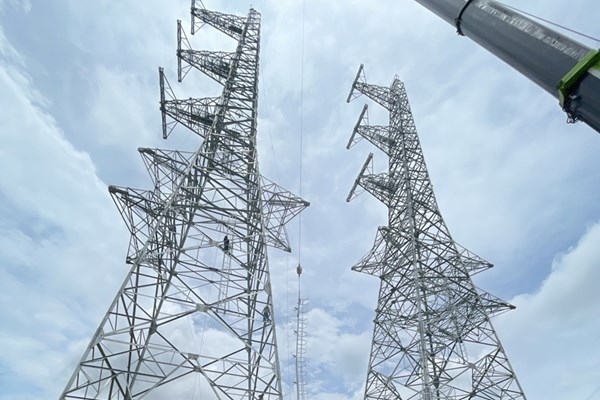

Thi công dựng cột vị trí 253 đường dây 500kV Đức Hòa – Chơn Thành đoạn qua địa phận tỉnh Bình Dương. Ảnh: Đức Dũng/BNEWS/TTXVN
Thi công dựng cột đường dây 500kV Đức Hòa – Chơn Thành đoạn qua địa phận tỉnh Bình Dương. Ảnh: Đức Dũng/BNEWS/TTXVN
