BNEWS Thủy điện Bản Vẽ cắt tới 74% lưu lượng đỉnh lũ 12.800 m³/s do bão số 3, góp phần giảm ngập lụt nghiêm trọng cho hạ du và vận hành an toàn công trình vượt tần suất lũ thiết kế.

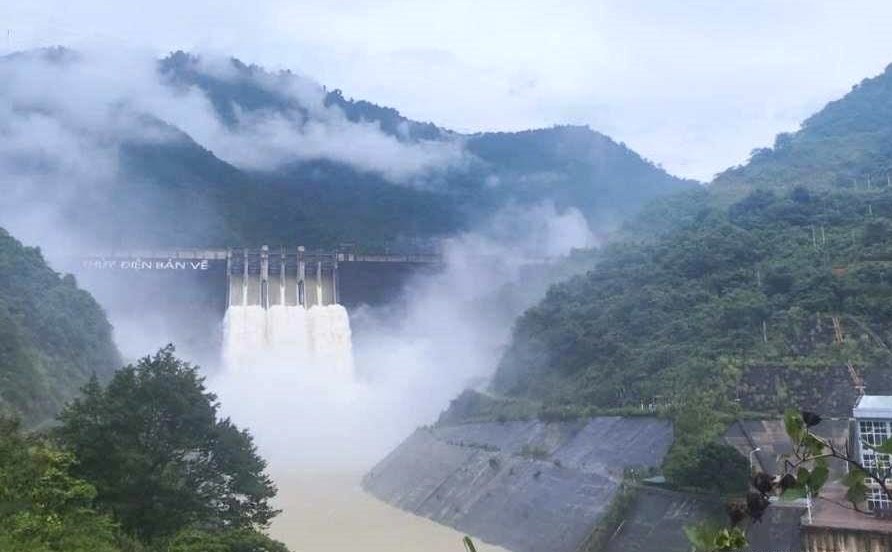

Theo Tổng công ty Phát điện 1 (EVNGENCO1), do ảnh hưởng của cơn bão số 3, trên lưu vực hồ chứa của Nhà máy Thủy điện Bản Vẽ đã xuất hiện trận lũ đặc biệt lớn. Tại thời điểm xuất hiện đỉnh lũ với lưu lượng 12.800 m3/s, hồ chứa Thủy điện Bản Vẽ đã xả nước qua công trình 3.285 m3/s, cắt giảm đến 74% lưu lượng đỉnh lũ.
Lũ bắt đầu xuất hiện lúc 4h00 ngày 22/7 với lưu lượng 583 m3/s, mực nước hồ cùng thời điểm là 189,08 m. Lũ sau đó tăng nhanh, đạt 1.500 m3/s lúc 10h00 cùng ngày, mực nước hồ là 189,69 m.
Trước tình hình đó, vào lúc 10h15 cùng ngày, Công ty Thủy điện Bản Vẽ đã nhận được lệnh vận hành giảm lũ cho hạ du của Ban chỉ huy Phòng chống thiên tai, tìm kiếm cứu nạn và phòng thủ dân sự tỉnh Nghệ An.
Đến 16h00, hồ chứa bắt đầu vận hành điều tiết nước qua tràn với lưu lượng 508 m3/s (các cửa van mở hoàn toàn), tổng lưu lượng nước xả qua công trình là 845 m3/s, mực nước hồ cùng thời điểm là 191,23 m (mực nước đón lũ thấp nhất là 191,5 m).
Đến 2h00 ngày 23/7, lũ về hồ đạt đỉnh với lưu lượng 12.800 m3/s. Tại thời điểm xuất hiện đỉnh lũ, hồ chứa Thủy điện Bản Vẽ đã xả nước qua công trình là 3.285 m3/s, cắt giảm đến 74% lưu lượng đỉnh lũ.
Việc cắt, giảm lũ cho hạ du làm mực nước hồ tăng nhanh, hồ chuyển dần sang chế độ vận hành đảm bảo an toàn công trình. Tuy nhiên, do vùng hạ du đang xảy ra ngập lụt nghiêm trọng nên Công ty Thủy điện Bản Vẽ đã báo cáo Chủ tịch UBND tỉnh Nghệ An xin chuyển từ chế độ vận hành đảm bảo an toàn công trình sang chế độ vận hành bất thường để hạn chế việc xả nước xuống hạ du, tiếp tục đóng góp vào việc giảm ngập lụt cho hạ du.
Đây là trận lũ đặc biệt lớn, vượt tần suất lũ kiểm tra (lũ kiểm tra của công trình thủy điện Bản Vẽ có lưu lượng là 10.500 m3/s). Tuy nhiên, công ty đã vận hành đảm bảo an toàn tuyệt đối cho công trình đầu mối, góp phần đáng kể trong việc cắt, giảm lũ cho hạ du.
Tin liên quan
Sản lượng điện của EVNGENCO1 đạt 42% kế hoạch
Tháng 5/2025, sản lượng điện EVNGENCO1 sản xuất được đạt 3,572 tỷ kWh; lũy kế 5 tháng đầu năm 2025, sản lượng điện EVNGENCO1 sản xuất được là 15,716 tỷ kWh, đạt 42% kế hoạch năm.
Tin cùng chuyên mục
-
Doanh nghiệpNinh Bình không giao dự án mới cho chủ đầu tư chậm tiến độ
Ngày 19/8, tại phường Hoa Lư, UBND tỉnh Ninh Bình tổ chức Chương trình kết nối Chính quyền đồng hành-doanh nghiệp phát triển với chủ đề “Tháo gỡ điểm nghẽn, thúc đẩy phát triển khu, cụm công nghiệp”.
-
Doanh nghiệpRa mắt Chương trình học bổng Vinachem xanh trị giá 50 tỷ đồng
Ngày 19/8, tại Hà Nội, Tập đoàn Hóa chất Việt Nam (Vinachem) đã tổ chức lễ ra mắt Chương trình học bổng Vinachem xanh giai đoạn 2026 – 2030 với tổng kinh phí khoảng 50 tỷ đồng.
-
Doanh nghiệpVietjet khai thác 5 đường bay đến Đà Lạt ngay khi sân bay Liên Khương mở lại
Chuyến bay đầu tiên của Vietjet đến Đà Lạt sau khi sân bay Liên Khương mở lại khởi hành từ Hà Nội.
-
Doanh nghiệpChỉ hơn 1 giờ bay: Người miền Tây từ nay đi Đà Lạt quá dễ!
Đường bay Cần Thơ - Đà Lạt được kỳ vọng tạo thêm lựa chọn đi lại cho người dân Đồng bằng sông Cửu Long, đồng thời mở rộng không gian liên kết du lịch, thương mại giữa miền Tây và Tây Nguyên.
-
Doanh nghiệpPhối hợp bảo đảm cung cấp điện an toàn, liên tục cho APEC 2027
SSO và các đơn vị điện lực triển khai đồng bộ 37 nhiệm vụ, bảo đảm cung cấp điện an toàn, liên tục và tin cậy phục vụ APEC 2027 tại Phú Quốc.
-
Doanh nghiệpDấu ấn PVFCCo- Phú Mỹ tại Lễ hội Sầu riêng Đắk Lắk 2026
Tổng công ty Phân bón và Hóa chất Dầu khí (PVFCCo – Phú Mỹ) đang tạo nên những dấu ấn đậm nét tại Lễ hội Sầu riêng Đắk Lắk 2026.
-
Doanh nghiệpDoanh nghiệp nâng chuẩn, chế biến sâu để chinh phục thị trường EU
Việt Nam có nguồn nguyên liệu nông, lâm, thủy sản rất phong phú. Điều Việt Nam cần là công nghệ để biến nguồn tài nguyên đó thành những sản phẩm cao cấp có giá trị gia tăng lớn.
-
Doanh nghiệpPOSCO DX giảm 50% chi phí hạ tầng AI nhờ chip NPU nội địa
Công ty Posco DX (Hàn Quốc) ngày 18/8 thông báo nền tảng Vision AI dùng chip NPU nội địa có thể giảm khoảng 50% chi phí đầu tư, vận hành và 90% điện năng so với GPU.
-
Doanh nghiệpNhật Bản đầu tư 12,5 tỷ USD xây trung tâm dữ liệu AI tại Akita
Dự án trung tâm dữ liệu AI trị giá khoảng 12,5 tỷ USD tại Akita, Nhật Bản dự kiến vận hành từ năm 2030, được kỳ vọng tạo động lực thu hút công nghệ, vốn và nhân lực.
